Метод критической цепи (CCPM)

Метод планирования проектов, который убирает скрытые резервы из оценок задач и переносит их в управляемые буферы, защищающие дату завершения.

КРАТКО
Оценки задач сокращают примерно на 50%, а «срезанное» время собирают в проектный буфер в конце расписания.
Критическая цепь — самая длинная последовательность задач с учётом ресурсных ограничений, а не только логических зависимостей.
Три типа буферов: проектный, питающие и ресурсный — заменяют контроль каждого отдельного дедлайна.
Метод даёт ощутимый эффект в строительстве и производстве; в IT с нечёткими требованиями результат скромнее.
Внедрение требует культурного сдвига: команда не должна наказываться за использование агрессивных оценок.
СИНОНИМЫ:CCPMкритическая цепьCritical ChainCritical Chain Project Management

Суть метода: почему запас в каждой задаче — проблема

Когда менеджер просит оценить задачу, исполнитель закладывает страховку: «лучше сказать три дня, чем обещать два и не успеть». Это рационально с точки зрения отдельного человека, но разрушительно для проекта в целом. Два психологических механизма съедают этот запас ещё до того, как он мог бы помочь.

Закон Паркинсона: работа расширяется, заполняя всё отведённое время. Если на задачу дано три дня — она займёт три дня, даже если реально требует полтора. Студенческий синдром: исполнитель откладывает старт до последнего момента, а потом работает в авральном режиме. Страховка потрачена, но не на непредвиденные риски, а на прокрастинацию.

CCPM решает эту проблему радикально: скрытые резервы изымаются из оценок каждой задачи и собираются в явные, управляемые буферы. Вместо того чтобы каждый исполнитель хранил свой запас, проект держит общий резерв и расходует его осознанно.

Критическая цепь vs критический путь: в чём разница

Метод критического пути (CPM) строит расписание, опираясь только на логические зависимости задач: задача Б начинается после задачи А. Самая длинная такая цепочка — критический путь — определяет минимальный срок проекта.

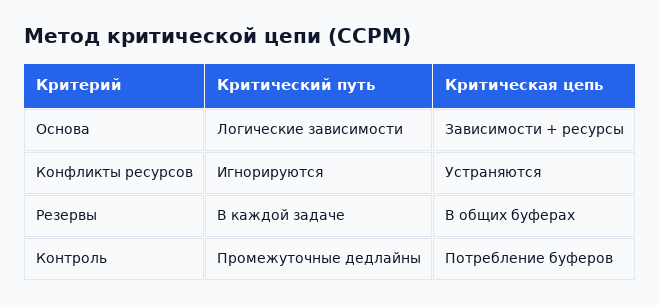

Чем критическая цепь отличается от критического пути
Чем критическая цепь отличается от критического пути

Критическая цепь идёт дальше. Она добавляет ресурсные ограничения: один инженер не может одновременно работать над двумя задачами, даже если логически они независимы. Критическая цепь — это самая длинная последовательность задач с учётом и логических зависимостей, и конкуренции за ресурсы.

На практике это означает, что критическая цепь часто длиннее критического пути и включает задачи, которые CPM считал некритическими. Игнорировать ресурсные конфликты при планировании — значит получать срывы сроков по причинам, которые «не были видны» в расписании.

Три типа буферов и как ими управлять

Буферы — главный инструмент управления в CCPM. Их три вида, и у каждого своя роль.

  • Проектный буфер (Project Buffer) — размещается в конце критической цепи, перед датой завершения проекта. Защищает финальный дедлайн от накопленных задержек на критической цепи. Это главный индикатор здоровья проекта.
  • Питающие буферы (Feeding Buffers) — размещаются в точках, где некритические ветки задач «впадают» в критическую цепь. Защищают критическую цепь от задержек на параллельных работах.
  • Ресурсный буфер (Resource Buffer) — не временной резерв, а сигнал. Ставится перед задачей на критической цепи, чтобы заранее предупредить ресурс: «готовься, скоро твоя работа».

Мониторинг буферов строится по светофорной логике. Буфер делится на три зоны:

  • Зелёная зона (0–33% потребления): всё в порядке, вмешательство не нужно.
  • Жёлтая зона (33–67% потребления): нужно разработать план действий на случай ухудшения ситуации.
  • Красная зона (67–100% потребления): план действий запускается немедленно.

Ключевой принцип: менеджер не контролирует каждый промежуточный дедлайн — он следит за скоростью потребления буферов относительно прогресса проекта. Если буфер расходуется быстрее, чем продвигается работа, это сигнал к действию.

Пошаговое построение расписания по CCPM

  1. Определить задачи и зависимости. Составить сетевой граф: что за чем следует, какие задачи можно вести параллельно.
  2. Назначить ресурсы и устранить конфликты. Проверить, не назначен ли один ресурс на несколько задач одновременно. Разрешить конфликты, сдвигая задачи — это изменит критический путь и покажет критическую цепь.
  3. Сократить оценки длительности примерно на 50%. Попросить команду дать «агрессивные, но реалистичные» оценки — те, при которых задача выполняется примерно в половине случаев, а не в 95%. Это болезненный шаг: команда должна понимать, что опоздание при таких оценках — норма, а не провал.
  4. Вставить буферы. Рассчитать проектный буфер (обычно 50% от суммы срезанного времени по критической цепи) и питающие буферы для каждой некритической ветки.
  5. Зафиксировать расписание и перейти к управлению буферами. Дата завершения — это конец проектного буфера. Дальнейшее управление ведётся через мониторинг потребления буферов, а не через отслеживание каждого промежуточного дедлайна.

Ограничения метода и типичные ошибки внедрения

CCPM — не универсальный инструмент. Его эффективность зависит от контекста.

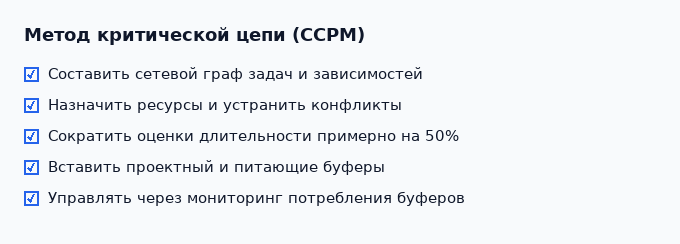

Пять шагов построения расписания по CCPM
Пять шагов построения расписания по CCPM

Где метод работает хорошо: строительство, производство, фармацевтические разработки, техническое обслуживание — там, где объём работ достаточно определён заранее. Практика внедрения в этих отраслях показывает значительный рост доли проектов, завершённых в срок, и существенное сокращение циклов.

Где эффект ограничен: в IT-проектах с высокой неопределённостью требований CCPM работает хуже. Если объём работ меняется в процессе, буферы быстро исчерпываются не из-за исполнения, а из-за изменений содержания. В таких проектах Agile-подходы справляются лучше.

Типичные ошибки внедрения:

  • Команда продолжает закладывать скрытые резервы в оценки, не доверяя новому подходу — буферы оказываются избыточными, а метод теряет смысл.
  • Менеджеры продолжают требовать соблюдения каждого промежуточного дедлайна — это возвращает студенческий синдром и обесценивает буферное управление.
  • В мультипроектной среде без единого приоритета ресурсы по-прежнему распыляются между проектами — метод буксует без явной приоритизации портфеля.
  • Отсутствие культурного сдвига: если опоздание при агрессивной оценке наказывается, команда быстро вернётся к раздутым оценкам.
КОГДА ПРИМЕНЯТЬ
  • Проект имеет чётко определённый объём работ и относительно стабильные требования — строительство, производство, фармацевтические разработки, техническое обслуживание.
  • Ресурсы задействованы на нескольких задачах одновременно и их конфликты регулярно срывают сроки.
  • Команда систематически не укладывается в сроки, несмотря на наличие резервов в оценках.
  • Нужно сократить длительность проекта без увеличения численности персонала или бюджета.
  • Организация готова к изменению культуры планирования: отказу от наказания за использование агрессивных оценок.
КОГДА НЕ СТОИТ
  • Требования к проекту нечёткие и меняются в процессе — в таких условиях буферы исчерпываются из-за изменений содержания, а не из-за исполнения; лучше подойдут Agile-подходы.
  • Команда небольшая, задачи слабо связаны между собой и ресурсные конфликты редки — накладные расходы на управление буферами не оправданы.
  • Организация не готова к культурному сдвигу: если агрессивные оценки будут наказываться, метод не заработает.
  • Мультипроектная среда без единого приоритета портфеля — без явной приоритизации ресурсы продолжат распыляться между проектами.
  • Проект краткосрочный (несколько дней) — затраты на построение буферного расписания превысят выгоду.
ПРИМЕР

Dr. Reddy's Laboratories (фармацевтика, портфель НИОКР). Компания страдала от низкой дисциплины исполнения: только 20% проектов завершались в срок. После внедрения CCPM с приоритизацией портфеля и управлением буферами доля проектов, завершённых вовремя, выросла до 80%. Цикл разработки лекарственных форм сократился на 40%, количество запусков дженериков на глобальном рынке выросло на 51%.

Строительный проект в Индонезии. Традиционное планирование давало срок 541 день. После перехода на CCPM — с устранением ресурсных конфликтов и расстановкой питающих буферов — проект был запланирован на 295 дней (сокращение на 45,5%). Прогнозируемые затраты снизились на 29,6% за счёт более плотного использования ресурсов и сокращения накладных расходов.

Крупная IT-организация (обобщённый паттерн из практики внедрения CCPM). При перегруженных ресурсах и хаотичной приоритизации только около 24% проектов выполнялись в срок. После внедрения Critical Chain для управления портфелем — с фокусом на наиболее приоритетных проектах и без увеличения штата — показатель своевременного выполнения для приоритетных проектов вырос до 85%, для всего портфеля — до 65%. Это типичная картина для организаций, переходящих от хаотичной многозадачности к явной приоритизации портфеля через CCPM.

КАК ИСПОЛЬЗОВАТЬ В SHTAB

В Shtab создайте отдельную задачу-буфер в конце цепочки зависимых задач на диаграмме Ганта. Назначьте ей длительность, равную сумме «срезанного» времени по критической цепи (обычно около 50% от исходных оценок). По мере возникновения задержек на задачах критической цепи фиксируйте их в комментариях к задаче-буферу и уменьшайте её оставшуюся длительность на величину задержки. Так буфер будет наглядно «таять», и команда в любой момент увидит, сколько резерва осталось. Если буфер расходуется заметно быстрее, чем продвигается проект — это сигнал к немедленному разбору причин, а не к ожиданию финального дедлайна.

Попробовать бесплатно

Вопросы про «Метод критической цепи (CCPM)»

Критический путь (CPM) строится только на логических зависимостях задач и показывает самую длинную последовательность работ по времени. Критическая цепь добавляет к этому ресурсные ограничения: один исполнитель не может работать над двумя задачами одновременно. Из-за этого критическая цепь часто длиннее критического пути и включает задачи, которые CPM считал некритическими. Второе ключевое отличие — CCPM заменяет индивидуальные резервы в оценках управляемыми буферами в конце цепочки.
