Дедлайн

Крайний срок с последствиями за нарушение — штраф, потеря клиента, упущенное окно — в отличие от гибкого обычного срока.

КРАТКО
Дедлайн — крайний срок, у нарушения которого есть цена: штраф, потеря клиента, упущенное окно.
Он отличается от мягкого срока (можно сдвигать без ущерба) и от точки, после которой задача теряет смысл вовсе.
Перенос дедлайна — рабочая практика: по данным Mail.ru Finance (сентябрь 2026), менеджеры регулярно двигают сроки, и большинство сдвигов — «на позже».
Дисциплина держится на цене нарушения: смягчение санкций и мораториев быстро увеличивает долю сорванных сроков — так произошло в строительстве в 2026 году.
Управляемый дедлайн — это дата с владельцем, критерием готовности, буфером и понятным регламентом переноса.
СИНОНИМЫ:крайний сроксрок сдачиконечный срокпредельный срокdue dateдата сдачи

Дедлайн, срок и редлайн: в чём разница

Дедлайн — крайний срок, у нарушения которого есть конкретная цена: штраф, потеря клиента, упущенное тендерное окно, репутационный удар. Слово буквально переводится как «линия смерти» — так называли черту на территории тюрьмы или лагеря, за которую нельзя было заходить под угрозой расстрела. В управленческом смысле это указывает на то, что за чертой дедлайна задача или сделка теряют ценность целиком, а не просто «немного опаздывают».

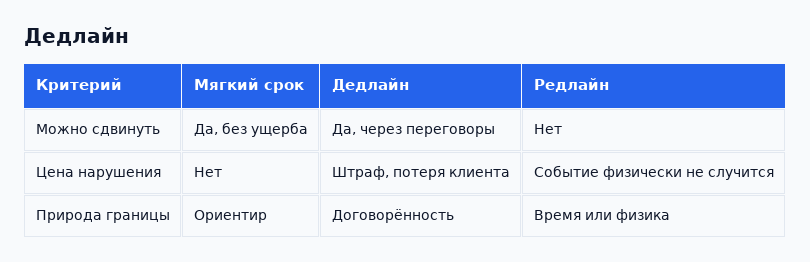

Три уровня жёсткости сроков и что с ними можно сделать
Три уровня жёсткости сроков и что с ними можно сделать

Рядом с дедлайном обычно ставят два соседних понятия. Мягкий срок — ориентир, который можно сдвинуть без ущерба: «сделать баннер в течение недели», «прислать счёт ориентировочно во вторник». Термин редлайн — не общепринятая категория из ГОСТа или PMBOK, а рабочее разграничение, которое удобно использовать для ясности: предельная точка, за которой откладывать невозможно физически или по обстоятельствам — снять сцену до захода солнца, подать заявку до закрытия окна приёма. Дедлайн шире редлайна: до него ещё есть пространство для маневра — переговоры, доплата, экстренный ресурс. После редлайна маневра нет вообще, потому что дело не в договорённостях, а во времени или физике события.

Типы дедлайнов: внешние, внутренние, регуляторные и коридорные

Природа срока определяет, что с ним можно сделать управленчески.

  • Внешний дедлайн — задан клиентом, тендером, датой фестиваля или партнёрским релизом. Двигается только через переговоры с внешней стороной и часто не двигается вовсе без прямых потерь.
  • Внутренний дедлайн — управленческий инструмент, который команда ставит сама себе для координации работы между отделами. Двигать его дешевле, но каждый необоснованный перенос обесценивает следующий срок и подрывает доверие к планированию.
  • Регуляторный дедлайн — устанавливается законом или ведомством: сдача отчётности, уплата налога, подача декларации. В ряде приказов Росстата срок задаётся не фиксированной календарной датой, а формулой вроде «не позднее 2-го или 3-го рабочего дня после отчётного периода», и ведомство периодически официально переносит сроки сдачи отдельных форм на более позднюю дату отдельным приказом. Это показывает, что регуляторный дедлайн — не гранит, а документ, который можно и нужно пересматривать через официальную процедуру.
  • Коридорный дедлайн — задан не точкой, а окном, внутри которого можно подать данные без последствий (например, «с 1-го рабочего дня января по определённую дату февраля»). Это снижает пиковую нагрузку на тех, кто отчитывается, но требует от менеджера отдельно фиксировать внутреннюю дату «не позже», чтобы не подавать документы в последний день окна.

Как дедлайн влияет на поведение команды

Дедлайн работает как координатор и мотиватор одновременно. Он синхронизирует разные отделы вокруг одной даты, включает эффект финишной прямой — концентрацию усилий в последние дни — и управляет ожиданиями заказчика: если публично объявленная дата сдвигается без объяснений, доверие теряется быстрее, чем при честном переносе.

Но эта сила не бесконечна. По публикациям об исследовании Mail.ru Finance (сентябрь 2026 года) российские топ-менеджеры пересматривают рабочие сроки в среднем около 10 раз в месяц, рядовые специалисты — около 8 раз, а большая часть переносов (порядка 79%) приходится на сдвиг «на позже». Здесь и далее внешние количественные данные приведены по открытым отчётам и публикациям третьих сторон: редакция не проверяла методику этих исследований и не имеет доступа к их первичным выборкам, поэтому цифры стоит читать как порядок величины, а не как точное измерение. Небольшая доля изменений — это не перенос, а полная отмена срока. Постоянные необоснованные сдвиги обесценивают дедлайн как инструмент: если срок можно двигать бесконечно без последствий, он перестаёт быть дедлайном и становится пожеланием.

Почему дедлайны срываются: типовые причины

Срыв срока почти никогда не про лень исполнителя. Типичные причины — оптимистичная оценка без буфера на риски, скрытые зависимости от других команд, которые обнаруживаются слишком поздно, scope creep (незаметное расширение задачи в процессе работы), конкуренция нескольких «одинаково срочных» дедлайнов за одни и те же ресурсы, и низкая цена нарушения.

Последний фактор особенно заметен в строительстве. По оценкам отраслевого обзора АНКБ, к началу лета 2026 года доля жилья, сдаваемого в России с опозданием, выросла до почти 60% против 41% годом ранее, а по публикациям РИА Недвижимость, в первом полугодии 2026 года с задержкой сдавали новостройки более половины застройщиков (обе оценки — по внешним отраслевым материалам, без независимой проверки редакцией). Одновременно мораторий на штрафы за нарушение сроков строительства продлён до конца 2026 года — и это иллюстрирует общий принцип: когда санкция за просрочку временно снята или ослаблена, дисциплина по срокам падает заметно быстрее, чем в отраслях с реальной финансовой ответственностью за дату.

Как ставить и удерживать дедлайны: рабочая схема

Дедлайн становится управляемым инструментом, а не датой для галочки, когда у него есть четыре элемента:

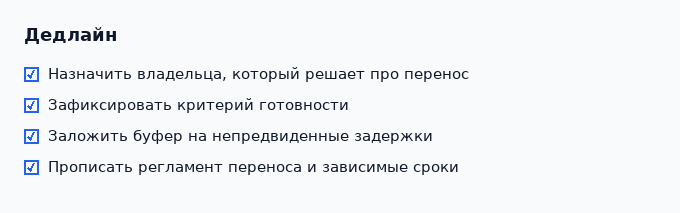

Четыре элемента управляемого дедлайна
Четыре элемента управляемого дедлайна
  • Владелец — конкретный человек, который принимает решение о переносе, а не «команда в целом».
  • Критерий готовности — четко определено, что именно значит «сделано», иначе спор о переносе превращается в спор о смысле работы.
  • Буфер — запас времени на непредвиденные задержки, заложенный при планировании, а не добавленный в последний момент.
  • Регламент переноса — кто согласовывает сдвиг, какие зависимые сроки двигаются вслед за ним и как этот перенос фиксируется, чтобы он не выглядел как произвольное решение.

Часть управленцев принципиально отказывается от фиксированных дедлайнов в пользу потоковых метрик — lead time (сколько задача в среднем идёт от старта до готовности) и throughput (сколько задач команда закрывает за период). Этот подход уместен там, где поток задач однороден и предсказуем — например, в поддержке или конвейерной разработке. Но там, где результат привязан к внешнему событию — релизу, тендеру, отчётной дате, — без даты с последствиями координация распадается: throughput не объясняет клиенту, почему он не получит продукт к обещанному числу.

Дедлайны в разных контекстах: проекты, продукт, отчётность, творчество

В классических проектах дедлайн привязан к вехам и календарному плану: сдача этапа, приёмка заказчиком, выход на стройплощадку следующей бригады. В Agile-командах роль жёсткого дедлайна чаще играют границы спринта и релизный поезд — команда обязуется не к одной большой дате, а к регулярному ритму коротких сроков. В отчётности дедлайн — нормативная дата или окно, заданное законом или ведомством, и его перенос требует официальной процедуры, а не устного согласия. В творческих индустриях дедлайн часто физический или событийный: снять сцену до заката, успеть смонтировать фильм к дате фестиваля, закрыть альбом к анонсированной дате релиза — здесь дедлайн нельзя обойти переговорами, потому что ограничение задаёт не человек, а обстоятельство.

КОГДА ПРИМЕНЯТЬ
  • Результат привязан к внешнему событию — тендеру, релизу, отчётной дате, фестивалю — и его нельзя перенести без прямых потерь
  • Нужно синхронизировать несколько команд или отделов вокруг одной точки во времени
  • Заказчику или регулятору публично обещана конкретная дата, и репутационная цена срыва высока
  • Задача имеет тенденцию растягиваться бесконечно без внешнего ограничения (эффект Паркинсона)
КОГДА НЕ СТОИТ
  • Поток задач однороден и предсказуем — точнее работает lead time и throughput, а не фиксированная дата на каждую единицу
  • Оценка задачи крайне неопределённая (исследовательская работа, R&D) — жёсткая дата в таких условиях провоцирует занижение качества, а не ускоряет работу
  • Дедлайн ставится «для дисциплины» без реального владельца и последствий — тогда это не срок, а декоративная дата, которая быстро обесценивается
  • Команда и так перегружена конкурирующими «срочными» задачами — добавление ещё одного жёсткого срока только увеличивает хаос, а не фокус
ПРИМЕР

Примеры ниже пересказаны по опубликованным кейсам и отраслевым обзорам третьих сторон. Редакция не проверяла методику расчётов и первичные данные этих публикаций, поэтому цифры приводятся как заявления источников, а не как проверенные показатели.

Консалтинговая практика: рост доли сдач в срок. В консалтинговой фирме доля проектных deliverables, сданных вовремя, держалась на уровне 78%. После того как команда стала фиксировать владельца и критерий готовности на каждом дедлайне и внедрила систему учёта сроков, показатель on-time delivery вырос до 94% (+16 п.п.). По расчётам самого кейса, это дало порядка $1,27 млн годовой экономии на административных издержках и около $2,85 млн дополнительной выручки за счёт роста загрузки специалистов по оплачиваемым часам (источник: кейс-стади Kanbanchi; экономический эффект посчитан автором кейса и не верифицирован независимо).

Торговая компания: меньше пропущенных дедлайнов и жалоб. Компания из сегмента B2B-торговли регулярно срывала сроки по клиентским проектам из-за задержек на этапе согласований между отделами. После внедрения единой системы коммуникации и управления задачами число пропущенных дедлайнов, по данным кейса, снизилось на 20%, а количество жалоб клиентов — на 43% (источник: кейс-стади ROCK; данные приводятся со слов публикации).

Строительство: что происходит, когда цена нарушения падает. В российском девелопменте доля жилья, сдаваемого с опозданием, по внешним отраслевым оценкам выросла с 41% до почти 60% за год на фоне продлённого моратория на штрафы за нарушение сроков строительства. Это не изолированный случай одной компании, а системная иллюстрация того, как снижение санкции почти сразу отражается на дисциплине по датам во всей отрасли (источники: обзор АНКБ и публикации РИА Недвижимость, данные за 2026 год; расчёты сторонних организаций).

КАК ИСПОЛЬЗОВАТЬ В SHTAB

Совет от Shtab. Разделите в Shtab два срока: внутренний дедлайн для исполнителя и внешнюю дату сдачи заказчику. На рабочей задаче ставьте дату с буфером — своим «внутренним» сроком, чуть раньше реального обязательства. Внешнюю дату фиксируйте отдельной задачей-вехой с чётко назначенным ответственным. Тогда перенос внутреннего срока в карточке задачи сразу видно на общей доске — до того, как под угрозой окажется дата перед заказчиком. История изменений задачи фиксирует сам факт переноса: кто и когда изменил дату. Причину переноса система за вас не соберёт — её стоит сразу вписывать в комментарий к задаче. Связка «запись в истории + комментарий с причиной» и даёт базу для разбора на ретро, вместо спора «мы так не договаривались».

Попробовать бесплатно

Вопросы про «Дедлайн»
