Видеть, сколько времени реально уходит на задачи и проекты

Часы пишутся внутри карточек задач, а не в отдельных табелях. Из них собираются срезы по проектам и людям, выгрузка в XLSX и честный расчёт себестоимости.

бесплатный тариф — без лимита людейв реестре ПО Минцифры

Нам доверяют 55 202+ компаний

Что меняется после внедрения

Стоимость проекта считается, а не угадывается
Стоимость проекта считается, а не угадывается

Часы по задачам × ставки = себестоимость. Видно, какие проекты приносят деньги, а какие съедают команду.

Оценки становятся точнее
Оценки становятся точнее

Сравнение оценки трудозатрат и фактического времени по похожим задачам даёт реальный коэффициент для будущих смет.

Понятно, куда уходит день команды
Понятно, куда уходит день команды

Группировка по типам работ показывает долю правок, встреч и незапланированных задач — а не только «полезной» работы.

Отчёт клиенту или руководству за 10 минут
Отчёт клиенту или руководству за 10 минут

Срез с Итогами и выгрузка в XLSX заменяют ручное сведение табелей в конце месяца.

Как это собрать в Shtab

детали каждого шага — в документации ↗

До настройки зафиксируйте правила: время пишется только на задачу (не на проект в целом), какой минимальный интервал списания, что делать со встречами и перерывами. Заведите отдельные задачи под регулярную рутину — поддержку, правки, внутренние обсуждения, — иначе часы уйдут «в никуда».

Заодно решите, кто ставит оценку трудозатрат в карточке и до какого момента. Без плана позже нечего будет сравнивать с фактом.

Shtab 2.6.0. Умные уведомления, CalDAV-синхронизация, конструкто ↗

Как это выглядит на практике

Команда Shtab

Типовой сценарий: дизайн-студия из девяти человек — четыре дизайнера, два верстальщика, менеджер, арт-директор и руководитель. Одновременно в работе шесть клиентов, часть по почасовой ставке, часть по фиксу.

Первым делом команда договаривается о правилах: время пишется только на задачу, минимальный интервал — 15 минут, созвон с клиентом — это задача «Коммуникация с клиентом» в проекте, а не «бесплатный воздух». Под регулярную рутину заводят отдельные задачи: «Правки по баннерам», «Поддержка сайта», «Внутренние обсуждения». Оценку трудозатрат в карточке ставит менеджер до старта задачи.

Дизайнеры запускают таймер в карточке, менеджер каждую пятницу до 18:00 просит досписать забытое через ручной ввод в Списке. В конце месяца он открывает срез с группировкой по проекту и включёнными Итогами. Выясняется, что у одного клиента с «небольшим» фиксом часы съели правки: задача «Правки по баннерам» набрала больше времени, чем вся первичная концепция. Ещё один срез — по типам работ — показывает, что почти пятая часть месяца ушла на незапланированные срочные вводные.

Дальше выгрузка в .xlsx: в таблице часы умножают на ставки и по двум проектам видят отрицательную маржу. Решения принимаются не «по ощущению»: одному клиенту пересматривают лимит правок в договоре, для второго поднимают коэффициент в смете, потому что факт стабильно превышал оценку.

Кому подходит — и когда не нужно

КОМУ ПОДХОДИТ
Агентства и студии, которые продают часы и считают маржу по клиенту
IT- и продуктовые команды, сравнивающие оценку и факт
Руководители с несколькими параллельными проектами на одних людях
Операционные отделы с потоком мелких однотипных задач
Компании, где часы уходят в счёт клиенту и нужна выгрузка-обоснование
КОГДА НЕ НУЖНО
Нужен контроль присутствия и часы «за столом»
Команда ещё не работает по задачам — время писать некуда
Требуются табели, расчёт зарплат и кадровый документооборот
Проекты с фиксированной ценой, себестоимость не важна
Учёт привязан к задачам, а не к рабочему дню. Для зарплатных табелей часы выгружаются в учётную систему.

Из чего собирается процесс

Что отслеживать

Полнота учёта
Доля рабочих дней, где у сотрудника есть списанное время. Ниже 80% — отчётам верить рано.
Отклонение факта от оценки
Среднее превышение по задачам. Стабильные +50% — проблема не в людях, а в методике оценки.
Доля часов вне плановых задач
Сколько времени ушло на правки, поддержку и срочные вводные. Растёт — планирование ломается.
Часы на проект против бюджета
Сколько выработано к текущему моменту относительно проданных часов — ранний сигнал ухода в минус.

Что ломает процесс

Теряется вся аналитика: непонятно, что именно съело часы. Дробите работу на задачи по типам — производство, правки, коммуникация, поддержка — и списывайте время только в них. Тогда группировка покажет структуру затрат, а не один общий мешок.

Тайм-трекер — это не кнопка «старт», а дисциплина полноты данных. Пока в неделе есть дни без списанного времени, любой расчёт маржи — оценка снизу, выданная за факт. Сначала полнота, потом выводы о рентабельности.

Что это такое

Учёт рабочего времени по задачам — это практика, при которой исполнитель фиксирует часы не в общем табеле за день, а внутри конкретной карточки задачи, чтобы затем собрать время в срезы по проектам, людям и типам работ и посчитать себестоимость выполненной работы.

Учёт по задачам в Shtab сочетается с элементами контроля активности: трекер фиксирует активность за устройством и делает скриншоты во время работы над задачей. Данные годятся для смет, счетов клиенту и оценки маржи проекта, а на основе отработанного времени и ставки сотрудника Shtab может автоматически рассчитать выплату — то есть часть кадровых расчётов доступна прямо в системе, а не только через внешнюю выгрузку.

Какую задачу закрывает

Пока учёта нет, разговор о рентабельности держится на памяти. Руководитель спрашивает: «Сколько мы потратили на этого клиента?» — и получает диапазон «где-то месяц команды». Смета на похожий проект собирается тем же способом: по ощущению, что «в прошлый раз справились».

Дальше всё узнаваемо. Часы вспоминают в конце месяца и записывают одной строкой «работа по проекту» — аналитики из этого не достать. Половина дней остаётся пустой, потому что кто-то забыл включить таймер и не стал возвращаться. Если учёт всё-таки ввели, но объяснили как надзор, цифры начинают подгонять под ожидания, и данные становятся хуже, чем их отсутствие: на них ведь теперь опираются.

Итог: проект закрывается с чувством «вроде заработали», перегруз людей замечают по выгоранию, а не по часам, и одни и те же типы работ год за годом недооцениваются в сметах.

Что помогает на практике

  • Заведите задачи под рутину заранее: «Встречи», «Поддержка», «Внутренние обсуждения». Иначе часы либо теряются, либо приписываются к случайной задаче.
  • Поставьте дедлайн досписания — например, до 18:00 пятницы. Отчёт за период, который меняется после сдачи, обесценивает сам отчёт.
  • Сохраняйте срезы отдельными вкладками, а не собирайте фильтры заново каждый месяц: сопоставимость важнее красоты.
  • Объясните команде, зачем это: часы нужны для смет, защиты от перегруза и обоснования счёта. Выводы показывайте по проектам, а не по людям.
  • Фиксируйте минимальный интервал списания. Попытка учитывать пятиминутки даёт шум и бросается через неделю.
  • Выгружайте .xlsx по расписанию — раз в месяц в один и тот же день, чтобы периоды сравнивались между собой.
  • Раз в квартал пересматривайте коэффициенты в сметах по данным «план против факта» — это главная отдача от учёта.

Как адаптировать под свой отдел

Малая команда (до 10 человек). Хватит трекера в карточках, одного среза «Часы по проектам за месяц» с Итогами и пятничного напоминания досписать забытое. Типы работ можно свести к трём: производство, правки, коммуникация. Расчёт маржи ведите в одной таблице — экспорт нужен на платном тарифе, поэтому на старте можно переносить итоговые суммы по группам вручную.

Средняя компания (10–50). Появляются роли: менеджер отвечает за полноту по своим проектам, руководитель смотрит сводку. Здесь уже нужны сохранённые вкладки под каждую задачу отчётности и фиксированное расписание выгрузки. Оценку трудозатрат ставят все менеджеры по одному правилу, иначе «план vs факт» несопоставим.

Корпорация. Учёт становится частью финансового контура: часы выгружаются в систему, где считаются себестоимость и ставки, а доступ к экранам активности закрыт по проектам и ролям. Важнее методика: единый справочник типов работ, регламент досписания с дедлайном и ответственный за качество данных. Часы можно использовать и для расчёта зарплаты: Shtab умеет автоматически рассчитывать выплату сотруднику на основе отработанного времени и его ставки, поэтому граница с внешним кадровым учётом не абсолютна.

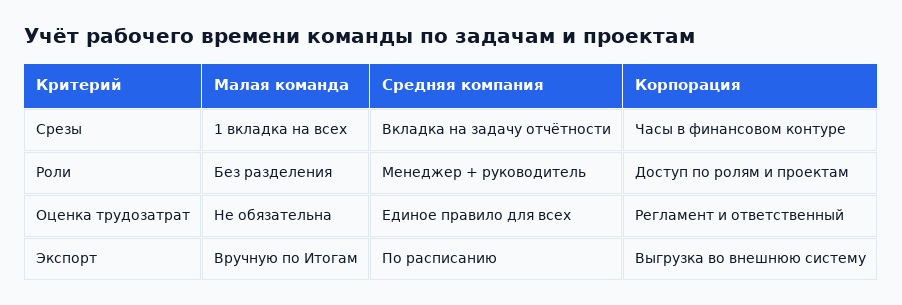

Как меняется настройка учёта с ростом команды
Как меняется настройка учёта с ростом команды

Частые вопросы

Не нашли ответ — спросите на живой демонстрации или напишите в поддержку.

Связанные решения

Соберите учёт часов, из которого считается маржа

Заведите правила списания, включите трекер в карточках и сохраните первый срез с Итогами. Через месяц у вас будут не ощущения, а часы по каждому проекту и типу работ.
