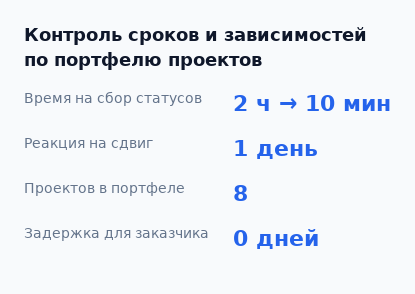

Конкурентные статьи рассказывают теорию управления сроками. Эта страница — пошаговый рецепт портфельного контроля в конкретном инструменте: группы проектов → зависимости → критический путь → базовый план → контролирующие → сигналы отклонений.
Что это такое

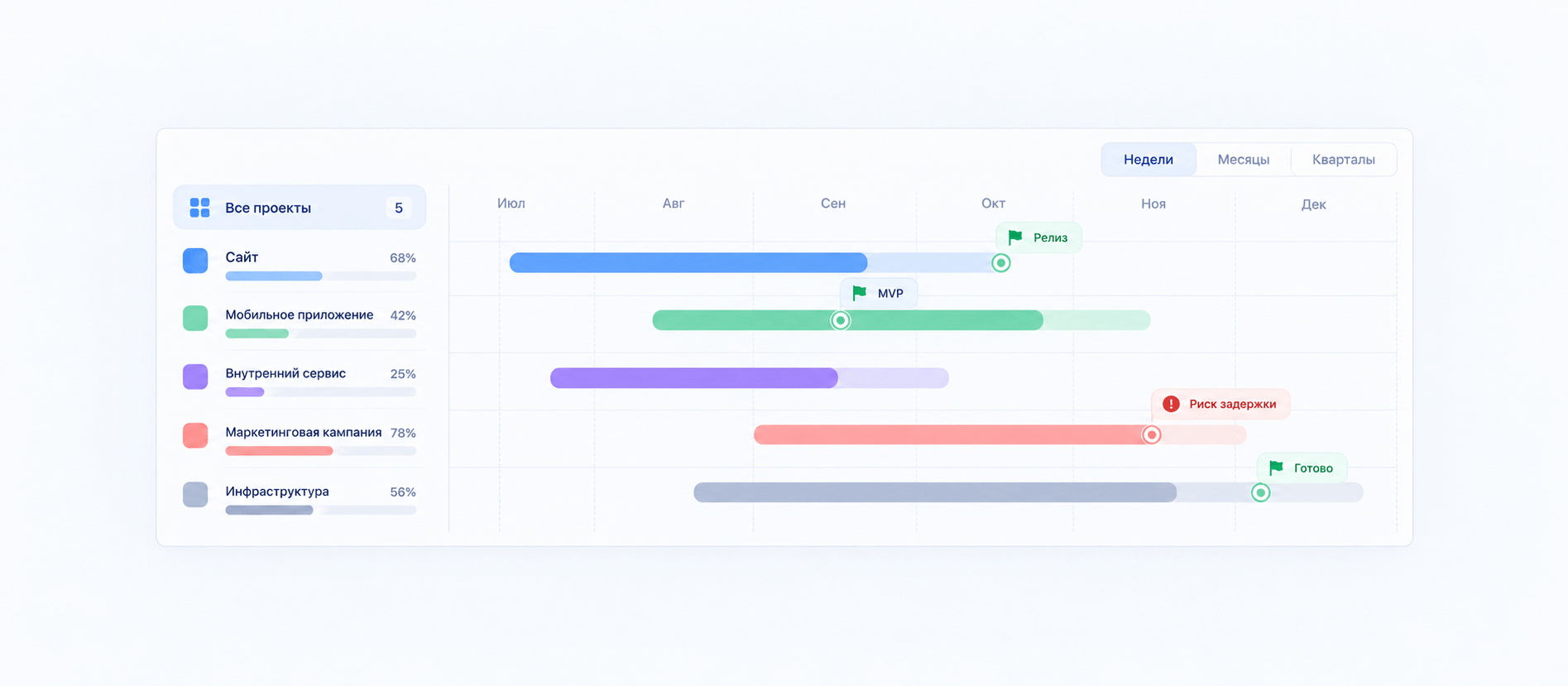

Контроль сроков и зависимостей по портфелю проектов — это практика, при которой руководитель видит сроки, критические цепочки и отклонения по всем проектам компании в одном месте, а не собирает статусы из разных источников вручную. Цель — замечать сдвиги на ранней стадии и принимать решения до того, как один просроченный этап потянет за собой весь портфель.
Какую задачу закрывает
Что происходит без портфельного контроля сроков
- Руководитель узнаёт о срыве, когда дедлайн уже прошёл. Информация приходит из чатов, на совещаниях или случайно.
- Каждый проект живёт в своём пространстве. Чтобы понять общую картину, нужно открыть 5–10 проектов и сопоставить даты в голове.
- Зависимости между задачами и проектами нигде не зафиксированы. Сдвиг в одном проекте молча ломает сроки в другом.

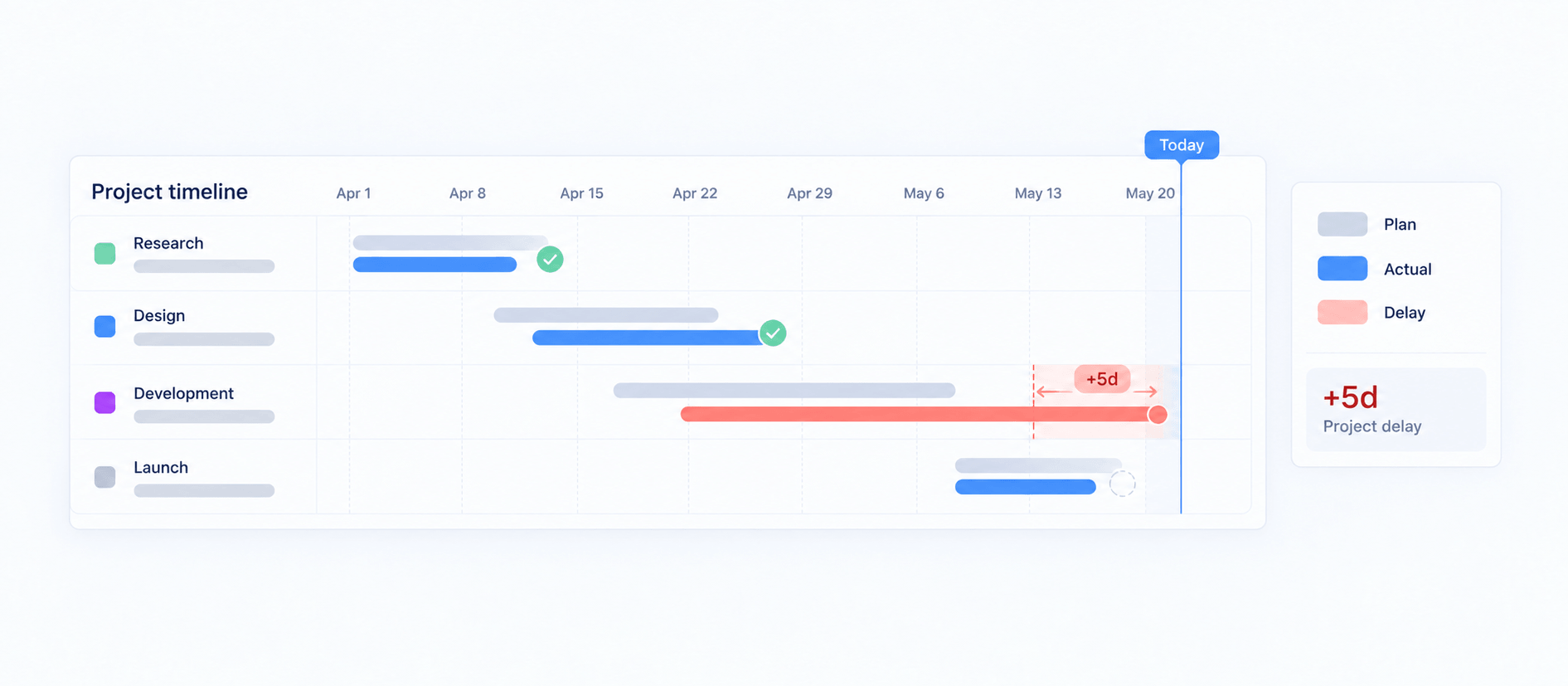

- Нет точки отсчёта: никто не помнит, какие сроки были согласованы изначально, а какие уже «поплыли».
- Перегрузка людей не видна. Сроки выглядят реалистичными на бумаге, но один человек назначен на три критические задачи одновременно.
Что помогает на практике
Практики, которые экономят время
- Фиксируйте базовый план сразу после согласования сроков с заказчиком или стейкхолдером — не «потом», а в тот же день.

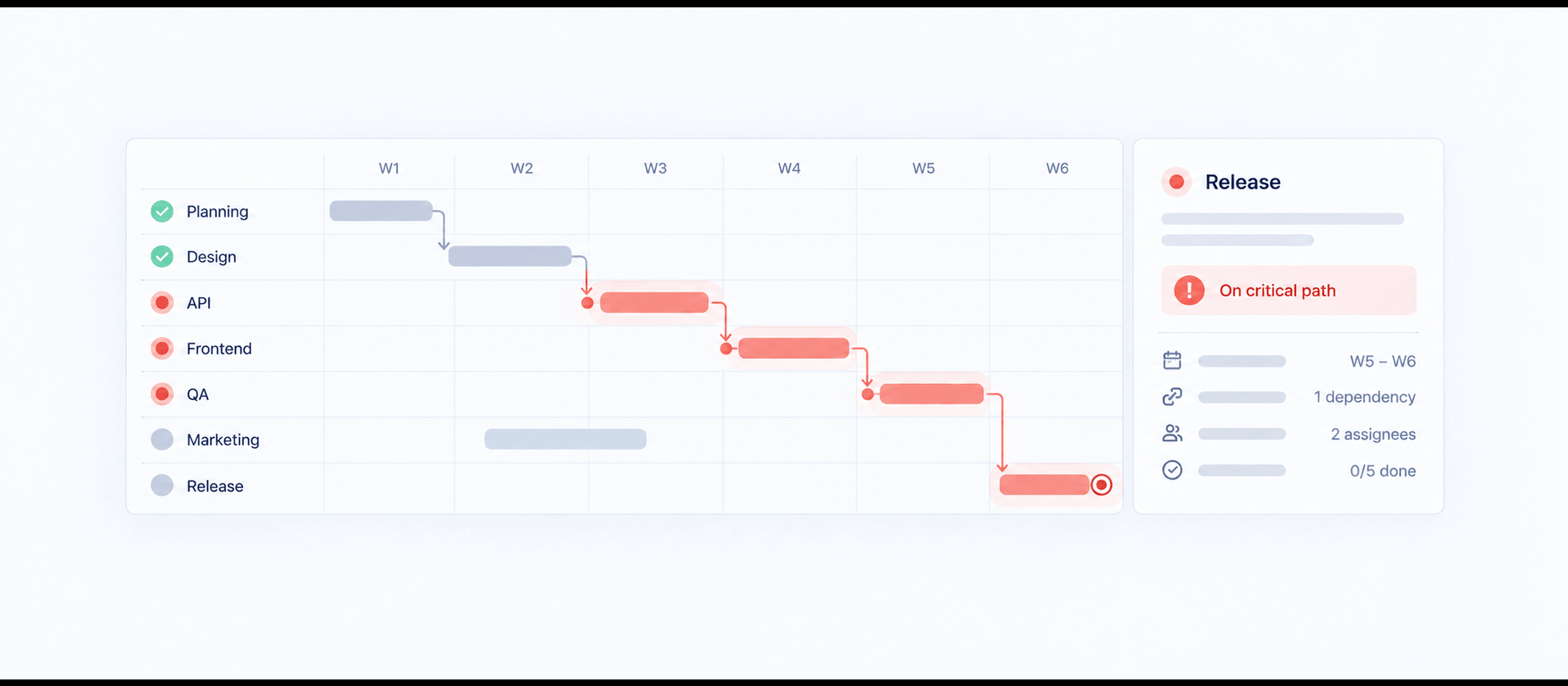

- Назначайте контролирующих только на задачи критического пути и вехи. Контролирующий на каждой мелкой задаче — это шум, а не контроль.
- Используйте масштаб шкалы «недели» для обзора портфеля и «дни» — когда нужно разобраться в конкретном проекте.
- Создайте вкладку-список с фильтром «просроченные + критический путь» — это ваш ежедневный дашборд на 2 минуты.
- Проставляйте оценки трудозатрат хотя бы на задачи критического пути. Полная оценка всех задач — идеал, но критический путь — обязательный минимум.
- Перетаскивайте сроки прямо на шкале Ганта мышью — не нужно открывать каждую карточку для корректировки дат.
Как адаптировать под свой отдел

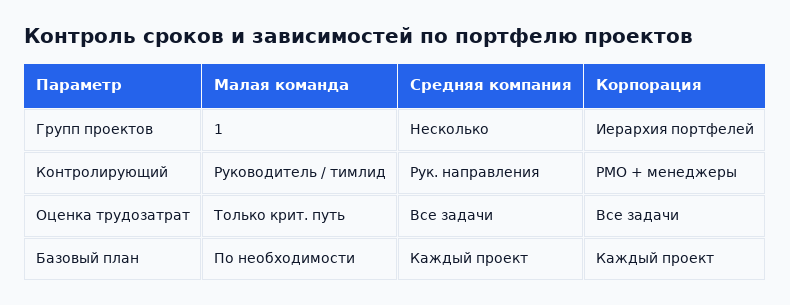

Как адаптировать под размер команды
Малая команда (5–15 человек, 3–5 проектов)
- Одна группа проектов. Контролирующий — руководитель или тимлид, совмещает роли.
- Оценка трудозатрат — только на задачи критического пути.
- Вкладка «Контроль сроков» заменяет еженедельные статусные встречи.
Средняя компания (30–100 человек, 10–20 проектов)
- Несколько групп по направлениям. У каждой группы — свой контролирующий (руководитель направления).
- Базовый план фиксируется на каждом проекте. Еженедельный обзор отклонений.
- Оценка трудозатрат на всех задачах — иначе перегрузку не отследить.
Корпорация (100+ человек, PMO)
- Группы проектов по программам и портфелям. Иерархия контролирующих: менеджер проекта → руководитель программы → PMO.
- Настраиваемые роли и права доступа — чтобы каждый видел свой уровень.
- Лента активности — основной инструмент мониторинга для PMO. Регулярные срезы по базовому плану.
