Руководитель открывает Bitrix24 в понедельник утром — и видит 200 задач без дедлайнов, половина из которых создана три месяца назад. Ни ответственных, ни сроков, ни понимания, что из этого вообще актуально. Знакомая картина.
По данным Aguko, в мае 2026 года Bitrix24 установлен на 12 688 сайтах в зоне .ru и занимает 73% CRM-рынка России. Но CRM и управление проектами — разные дисциплины, и большинство компаний покупают Bitrix24 ради воронок продаж, телефонии и учёта клиентов. Проектный модуль при этом остаётся нетронутым: задачи ведутся в мессенджерах, сроки срываются, а руководитель узнаёт о проблемах из пересказов на планёрке.
Статья — пошаговый маршрут: от чистого портала до работающей проектной системы с воронками, шаблонами и автоматизацией. Никакой теории ради теории — только конкретные шаги и экраны. Если вы ещё не определились, нужна ли вашей команде связка CRM плюс задачи в одном инструменте, сначала прочитайте разбор CRM vs система управления проектами: где должны жить сделки, а где — задачи и релизы. Если выбор сделан в пользу Bitrix24 — идём дальше.
Почему «из коробки» Bitrix24 — это ещё не система управления проектами
Bitrix24 — платформа-конструктор. Без целенаправленной настройки модулей, ролей и воронок портал превращается в корпоративный мессенджер с календарём и большим счётом за подписку.
Модули, которые относятся к проектному управлению: «Задачи и проекты», «Канбан», «Диаграмма Ганта», «Роботы и триггеры», «Рабочие группы». Всё остальное — CRM, телефония, маркетинг, конструктор сайтов, склад — к проектному управлению отношения не имеет, но присутствует в интерфейсе и создаёт когнитивный шум. Именно поэтому новые пользователи путаются: они видят 20 разделов в боковом меню и не понимают, с чего начать.
Типичная ошибка выглядит так: компания покупает Bitrix24, администратор включает все модули «на всякий случай», команда теряется в интерфейсе, через месяц половина сотрудников продолжает вести задачи в Telegram, а вторая половина — в Excel. Через два месяца руководитель говорит, что «Битрикс не работает».
Базовый уровень настройки — структура, воронки, шаблоны, пять роботов — вполне реально пройти без интегратора. Именно это и разберём ниже.
Главное правило на старте: минимализм важнее полноты. Включите только те модули, которые нужны прямо сейчас. Остальное можно добавить позже, когда команда освоится.
Шаг 1 — Структура портала: рабочие группы, роли, права доступа

Прежде чем создавать задачи, нужно выстроить «скелет»: рабочие группы под проекты, роли участников, уровни видимости. Без этого задачи будут создаваться в общем пространстве и через неделю превратятся в неуправляемую кучу.
Почему одна группа на все проекты убивает видимость
Логика простая: одна рабочая группа = один проект или один продуктовый поток. Не нужно создавать одну большую группу «Все проекты» и складывать туда задачи по разным клиентам — это прямой путь к ситуации, когда задача по редизайну сайта соседствует с задачей по найму сотрудника, и никто не понимает, что сейчас приоритет.
Рекомендую именовать группы по формуле: [Клиент/Продукт] — [Тип работы] — [Год-Квартал]. Например: «Сайт RetailX — Редизайн — 2026-Q3» или «Внутренний портал — Поддержка — 2026». Такое именование позволяет сразу понять контекст группы без открытия карточки.
Тип группы выбирается при создании. Открытая группа подходит для кросс-функциональных команд, где любой сотрудник компании может видеть задачи. Закрытая — для проектов с NDA или чувствительными данными: только приглашённые участники видят содержимое.
Путь в интерфейсе: Меню → Группы → Создать группу → выбрать тип (открытая/закрытая) → заполнить название и описание → добавить участников → сохранить.
Роли и права: кто видит что

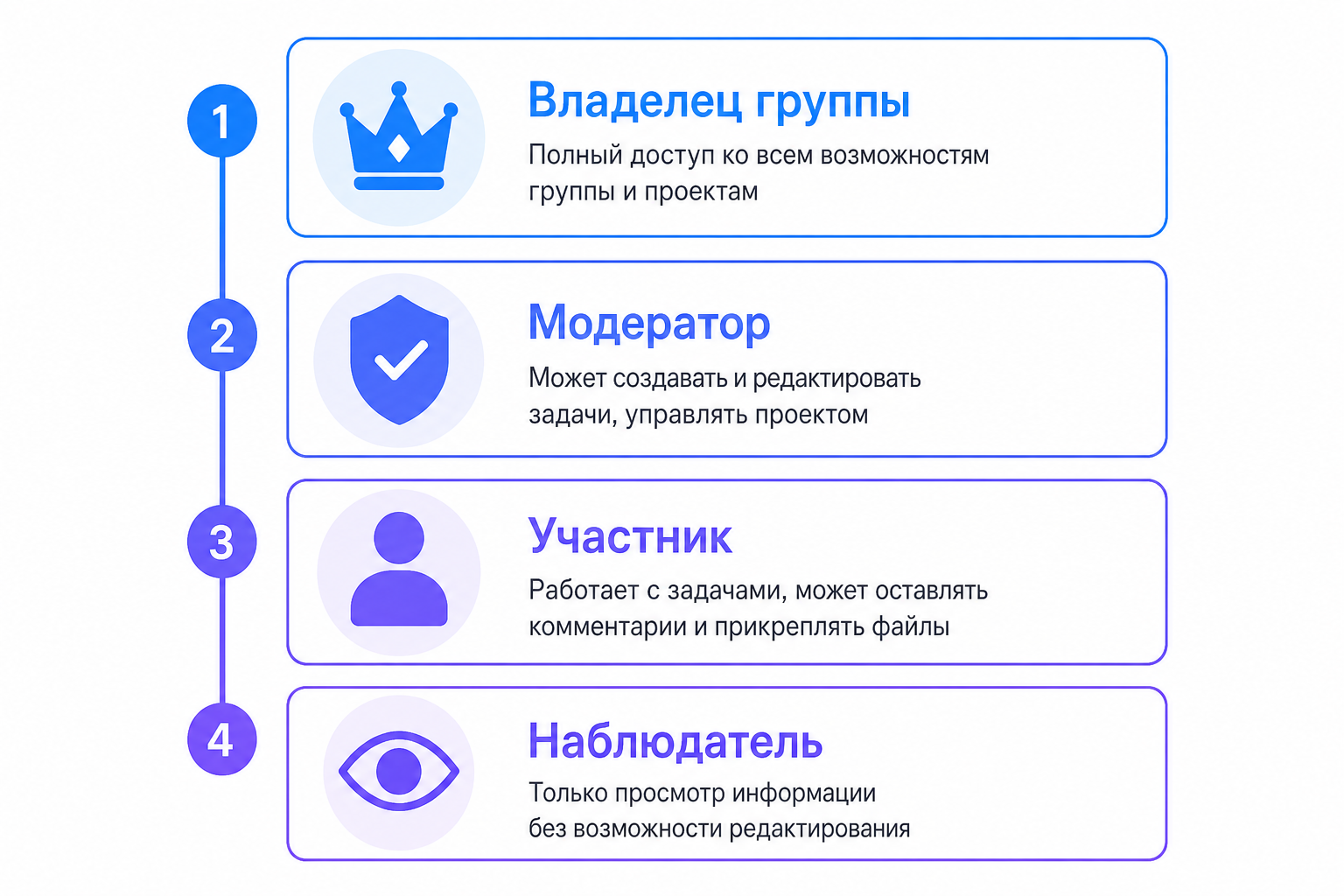

В каждой рабочей группе есть четыре основные роли. Владелец группы — руководитель проекта, который управляет настройками и имеет полный доступ ко всем задачам. Модератор — тимлид, который может создавать и редактировать задачи, приглашать участников. Участник — исполнитель, который видит задачи и работает с ними. Наблюдатель — сотрудник, который отслеживает прогресс, но не вносит изменений; удобно для стейкхолдеров, которым нужна прозрачность без вмешательства.
Одна из самых частых ошибок по опыту внедрений — давать всем права модератора «чтобы не было проблем». В итоге размывается ответственность за приёмку задач: непонятно, кто должен переводить задачу в статус «Завершена». Один из пользователей на vc.ru описал это так: «У нас было шесть модераторов в проекте, и задачи закрывал тот, кто первым успевал. Через месяц мы не понимали, что реально сделано, а что просто нажата кнопка».
Если в проекте участвуют внешние подрядчики, настройте «Экстранет» — это отдельное пространство внутри Bitrix24, куда можно пригласить людей без корпоративного аккаунта. Они получат доступ только к тем группам и задачам, которые вы явно откроете, — весь остальной портал остаётся закрытым.
Шаг 2 — Настройка стадий задач и канбан-доски
Стандартные стадии Bitrix24 — «Новая → В работе → Завершена» — слишком грубые для реального проекта. Они не отражают, на каком этапе застряла задача, кто должен действовать дальше и есть ли проблема. Нужно настроить воронку под свой процесс.
Типовые воронки для разных команд
Для команды разработки воронка выглядит так: Бэклог → Спецификация → В разработке → Код-ревью → Тестирование → Релиз → Закрыто. Стадия «Спецификация» нужна, чтобы задача не уходила в разработку без описания требований — одна из самых частых причин переделок. «Код-ревью» как отдельная стадия фиксирует момент, когда задача ждёт проверки, а не просто «в работе» у кого-то.
Маркетинговой команде подойдёт другая логика: Идея → Бриф утверждён → Производство контента → Согласование → Публикация → Аналитика. Стадия «Бриф утверждён» — принципиальная: без неё контент уходит в производство без согласованного задания, а потом возвращается на переделку. «Аналитика» после публикации напоминает, что задача не закрыта, пока не собраны данные по результатам.
Для операционного проекта — внедрения, переезда, запуска продукта — воронка строится иначе: Инициация → Планирование → Исполнение → Контроль качества → Приёмка заказчиком → Архив. Здесь каждая стадия соответствует фазе проекта, и переход между ними — конкретное событие: подписанный документ, проведённое совещание, полученное подтверждение.
Настроить стадии можно прямо на канбан-доске: нажать «+» рядом с последней колонкой или зайти в настройки группы → Стадии задач → добавить/переименовать/удалить.
Канбан или список — когда что выбрать
Канбан хорош для потоковой работы, где задачи приходят непрерывно: поддержка пользователей, производство контента, дизайн-запросы. Вы видите, сколько задач на каждой стадии, и можете управлять потоком.
Список с диаграммой Ганта нужен для проектов с жёсткими дедлайнами и зависимостями между задачами. Если задача B не может начаться до завершения задачи A — это нужно видеть визуально, а не держать в голове. Подробнее о том, в каких ситуациях выбрать тот или другой формат, — в материале Диаграмма Ганта vs Канбан-доска: что выбрать для управления проектом.
В одной рабочей группе можно переключаться между видами в любой момент. Но команде стоит договориться о «домашнем» виде — том, который открывается по умолчанию. Иначе часть команды работает с канбаном, часть — со списком, и никто не видит одну и ту же картину.
Шаг 3 — Шаблоны задач: как не описывать одно и то же каждый спринт
Шаблоны задач в Bitrix24 используют реже, чем стоило бы: большинство команд знают о них, но продолжают создавать задачи с нуля, каждый раз заново прописывая одни и те же подзадачи, ответственных и сроки.
Шаблон — это полная карточка задачи с чек-листом, назначенным ответственным, относительным сроком (например, «+3 дня от создания»), зависимостями и подзадачами. Создал задачу из шаблона — и все поля уже заполнены, подзадачи уже висят, ответственные уже назначены.
Шаблоны, с которых стоит начать
Шаблон «Спринт-планирование» включает четыре подзадачи: собрать бэклог, провести оценку задач с командой, зафиксировать цель спринта, обновить доску. До его появления в одной команде планирование каждый раз начиналось заново: тимлид вспоминал, что нужно сделать, кто-нибудь обязательно забывал обновить доску или записать цель спринта, и первые полчаса уходили на восстановление контекста.
Шаблон «Запуск рекламной кампании» содержит подзадачи: подготовить бриф, согласовать креативы, настроить рекламный кабинет, провести тестовый запуск, собрать отчёт по первой неделе. Пять подзадач — пять точек контроля, ни одна из которых не потеряется. Менеджер запускает задачу из шаблона и сразу видит, что ещё не сделано, без созвона с командой.
Шаблон «Онбординг нового сотрудника» закрывает стандартную проблему: новый человек выходит, а HR или тимлид каждый раз вспоминает, что нужно сделать. Подзадачи — выдать доступы к системам, познакомить с командой, провести обучение инструментам, поставить первую рабочую задачу. Без шаблона этот процесс занимает несколько дней хаотичных напоминаний; с шаблоном — запускается за пять минут.
Шаблон «Баг-репорт» стандартизирует описание ошибки: шаги воспроизведения, ожидаемое поведение, фактическое поведение, скриншот или видео, приоритет. Без шаблона разработчик получает «у меня не работает кнопка» и тратит 20 минут на уточнение деталей. С шаблоном — вся информация уже в карточке.
Создать шаблон: Задачи → Шаблоны задач → Создать шаблон → заполнить поля → сохранить. Запустить задачу из шаблона: кнопка «Создать задачу» → «Из шаблона» → выбрать нужный.
Отдельно стоит настроить повторяющиеся задачи — они запускаются автоматически по расписанию. Для еженедельного отчёта, ежемесячной сверки или регулярного дежурства это избавляет от необходимости помнить о создании задачи вручную.
Шаг 4 — Автоматизация: роботы и триггеры вместо ручного контроля
По наблюдениям из партнёрских внедрений Bitrix24, руководители проектов тратят до 40% рабочего времени на координацию: переназначить задачу, напомнить об истекающем дедлайне, уведомить коллегу о смене статуса. Роботы берут на себя именно эту рутинную координацию — переназначение, напоминания, смену ответственного. Решения остаются за людьми.
Пять роботов, которые стоит настроить в первый день
Первый — автоназначение при смене стадии. Когда задача переходит в «Тестирование», QA-инженер автоматически назначается ответственным. Это снимает ситуацию «задача висит на разработчике, а тестировщик о ней не знает».
Второй — уведомление руководителю при просрочке. Дедлайн прошёл, а задача не закрыта — в чат руководителю проекта уходит сообщение. Руководитель не следит за каждой карточкой, но узнаёт о проблемах сразу, а не на следующей планёрке. Этот робот особенно важен на старте: он заменяет ручной мониторинг дашборда.
Третий — автозакрытие после приёмки. Задача переведена в стадию «Приёмка заказчиком», заказчик поставил отметку «Принято» — задача закрывается автоматически. Это убирает «хвосты»: задачи, которые фактически выполнены, но формально висят открытыми.
Четвёртый — напоминание за 24 часа до дедлайна. Исполнитель получает push и сообщение в чат. Простой механизм, который снижает число просрочек без ручного контроля со стороны PM.
Пятый — автоматическое добавление наблюдателя. При создании задачи с тегом «Бюджет» финансовый контролёр автоматически добавляется наблюдателем. Он видит задачу и её изменения, но не получает лишних уведомлений по остальным задачам проекта.
Где автоматизация вредит
Контринтуитивный момент: избыточная автоматизация создаёт «шум уведомлений» и ложное чувство контроля. Если на каждое действие срабатывает робот, команда начинает игнорировать уведомления — все они сливаются в фоновый шум. Через месяц важное сообщение о критической просрочке теряется среди десятков автоматических напоминаний. Один PM описывал это так: «Мы настроили 14 роботов за первую неделю. Через две недели команда отключила уведомления в Bitrix24 целиком — включая ручные».
Рабочее правило: автоматизировать только то, что повторяется чаще трёх раз в неделю и не требует человеческого суждения. Всё, что требует оценки контекста — оставить людям.
Если базовые роботы освоены и хочется выйти на следующий уровень автоматизации, посмотрите на 12-недельный фреймворк внедрения AI-агента для управления проектами — он описывает, как перейти от правил-триггеров к интеллектуальной автоматизации с измеримым ROI на каждом этапе.
Кейс — как IT-компания сократила время ответа клиентам с 24 до 3 часов
Начнём с верифицируемого примера. ООО «Нью Вижн Групп» после настройки Bitrix24 сократило трудозатраты на обработку заявок на 40%, время согласования счетов — на 30%, подготовку отчётности — на 50%. Это официальный российский кейс с конкретными операционными метриками, которые воспроизводимы при схожей конфигурации.
Партнёрский кейс с сайта Flamix описывает более радикальный сценарий, но важная оговорка: данные предоставлены вендором, независимая верификация отсутствует — воспринимайте как верхнюю планку возможного при глубокой интеграции, а не как типичный результат. IT-компания столкнулась с классической ситуацией: задачи запускались медленно, ответы клиентам занимали до 24 часов, проектные менеджеры перегружены ручной координацией. После централизации задач, настройки автоматических воронок, роботов и связки CRM-обращений с проектными задачами время ответа клиентам сократилось с 24 до 3 часов, нагрузка на PM снизилась на 80%, а выручка за год выросла на 35%.
Вывод из обоих кейсов одинаковый: основной эффект дала продуманная настройка воронок и автоматизации, а не сам факт покупки лицензии.
Ошибки, которые превращают Bitrix24 в «кладбище задач»
Даже правильно настроенный портал деградирует, если команда допускает системные ошибки в эксплуатации.
Отсутствие договорённости о том, что считается «завершённой» задачей — ошибка наименее очевидная, но самая разрушительная. В одной команде задача закрывается после деплоя, в другой — после подтверждения заказчика, в третьей — когда исполнитель решил, что готово. Без явного критерия приёмки задачи закрываются произвольно. Через месяц никто не доверяет статусам на доске, и канбан превращается в декорацию. Зафиксируйте Definition of Done для каждого типа задач при настройке воронки — до того, как команда начнёт работать.
Задачи без дедлайнов и ответственных — самая распространённая ошибка. Bitrix24 позволяет создать задачу без срока и без исполнителя: технически это допустимо, практически — катастрофа. Такие задачи накапливаются, засоряют доску и создают иллюзию загрузки. Команда видит 150 открытых задач, но половина из них — карточки без срока и без владельца. Правило: ни одна задача не создаётся без даты и имени ответственного.
Обсуждения в общем чате вместо комментариев к задаче обходятся дороже, чем кажется. Менеджер пишет в групповой чат: «Коллеги, как там с задачей по лендингу?» Исполнитель отвечает. Решение принимается. Через неделю новый участник проекта не может восстановить историю: он видит задачу в Bitrix24, но не понимает, что было решено и почему. Контекст потерян безвозвратно.
Отсутствие регулярной «гигиены» доски убивает систему медленно, но верно. Раз в неделю или в конце спринта нужно закрывать завершённые задачи, архивировать неактуальные, обновлять приоритеты. Без этого канбан через два месяца превращается в свалку из 200 карточек, на которую никто не смотрит. Назначьте одного человека ответственным за гигиену доски — это не должно быть коллективной ответственностью, иначе никто не сделает.
На Trustpilot пользователи жалуются на сложность Bitrix24 и слабую поддержку. Часть этих жалоб справедлива. Но часть — следствие того, что портал настроили кое-как и бросили без сопровождения. Bitrix24 — не исключение: без операционной дисциплины система деградирует так же быстро, как Excel-таблица.
Когда Bitrix24 не хватает — и что делать
Bitrix24 силён как CRM-платформа с проектным модулем. Но у него есть объективные ограничения для команд, которым нужен фокус именно на проектном управлении.
Где Bitrix24 упирается в потолок
Перегруженный интерфейс — первое ограничение. Для команды из 10 человек, которой нужны только задачи и канбан, Bitrix24 избыточен: CRM, телефония, сайты, маркетинг присутствуют в интерфейсе и создают когнитивный шум даже после отключения ненужных модулей.
Аналитика по проектам — второе. Встроенные отчёты заточены под CRM-воронку: сделки, лиды, конверсия. Проектных метрик — velocity, cycle time, загрузка по ролям — в стандартных отчётах нет. Для их получения нужны либо кастомные отчёты, либо выгрузка в сторонние BI-инструменты.
Кастомизация без разработчика — третье. Визуальный редактор бизнес-процессов работает для простых линейных сценариев. Сложные цепочки с ветвлениями, условиями и интеграцией с внешними системами требуют разработчика или интегратора.
Обновления, ломающие настройки, — четвёртое. На форуме dev.1c-bitrix.ru регулярно обсуждают баги после обновлений: перестают работать роботы, ломаются кастомные поля, изменяется поведение интерфейса. Для команд с настроенной автоматизацией это означает периодические сбои в работе.
Альтернативный сценарий — таск-трекер рядом с CRM
Рабочий подход: CRM остаётся в Bitrix24 (сделки, клиенты, телефония), а проектное управление выносится в таск-трекер. Каждый инструмент делает то, в чём силён.
Если команда из 10 человек тонет в CRM-меню Bitrix24 и хочет видеть только задачи и проекты — стоит посмотреть на Shtab. CRM-модулей в нём нет, поэтому команда не тратит время на навигацию по разделам, которые ей не нужны. Ограниченная аналитика Bitrix24 по проектным метрикам здесь закрывается графом активности сотрудника — он показывает реальную загрузку без настройки кастомных отчётов. Шаблоны повторяющихся задач и мультиконтроль (когда задачу принимают несколько контролёров) работают из коробки. При этом CRM-процессы остаются в Bitrix24 — никакой миграции данных не нужно. Shtab — российское ПО, аккредитованное Минцифры, с инфраструктурой на Selectel, что важно для компаний с требованиями к локализации данных.
Такой «двухконтурный» подход снимает проблему перегруженного интерфейса и даёт каждой команде работать в таск-трекере, который не давит лишними функциями.
Если вы ещё выбираете между несколькими системами, пройдитесь по чек-листу из 27 критериев для выбора системы управления проектами — он поможет структурировать требования до принятия решения.
Чек-лист настройки Bitrix24 для проектов за один день
Сводка всех шагов в формате action plan. Пройдите последовательно — займёт рабочий день в зависимости от сложности процессов.
Блок «Структура»
- Создать рабочие группы под каждый активный проект по формуле [Клиент/Продукт] — [Тип работы] — [Год-Квартал]
- Настроить роли и права доступа: владелец, модератор, участник, наблюдатель — не давать всем права модератора
- Отключить неиспользуемые модули (Сайты, Маркетинг, Склад, Интернет-магазин — если не нужны)
- Настроить Экстранет для подрядчиков, если они участвуют в проектах
Блок «Процесс»
- Настроить стадии задач под свою воронку для каждой рабочей группы
- Выбрать «домашний» вид для команды: канбан или список + Гант — и зафиксировать договорённость
- Создать шаблоны для повторяющихся задач: начните с четырёх (спринт-планирование, запуск кампании, онбординг, баг-репорт) и добавляйте по мере необходимости
- Настроить повторяющиеся задачи для регулярных процессов: еженедельные отчёты, дежурства, сверки
Блок «Автоматизация»
- Настроить робота «уведомление руководителю при просрочке»
- Настроить робота «автоназначение при смене стадии»
- Настроить робота «напоминание за 24 часа до дедлайна»
- Провести тестовый прогон: создать 5 задач, провести их по всей воронке, убедиться, что роботы срабатывают корректно
Про операционную дисциплину после запуска — в разделе «Ошибки» выше: там четыре правила, которые удерживают систему от деградации.
Частые вопросы о Bitrix24 для управления проектами
Можно ли использовать Bitrix24 только для проектов, без CRM?
Да, модули независимы. В настройках портала можно отключить CRM и оставить только «Задачи и проекты», «Календарь», «Диск». Технически это работает. Экономически — нерационально: вы платите за всю платформу, а используете её часть. Если CRM не нужна вообще, таск-трекер обойдётся дешевле.
Сколько стоит Bitrix24 для проектной команды из 15 человек?
Бесплатный тариф — до 5 пользователей с ограниченным функционалом. «Базовый» — от 2 490 ₽/месяц за организацию, но без полноценной автоматизации задач. Для настройки роботов и триггеров нужен минимум «Стандартный» тариф. «Профессиональный» снимает ограничения по числу пользователей и даёт расширенные бизнес-процессы. Точные цены лучше проверять на сайте Bitrix24 — тарифная линейка периодически меняется.
Bitrix24 подходит для Agile-команд?
Частично. Канбан есть, настройка стадий — тоже. Встроенного спринт-борда с velocity и burndown-чартами нет. Для Scrum-команд, которым нужна эта аналитика, придётся либо строить обходные решения через кастомные отчёты, либо использовать приложения из маркетплейса Bitrix24.
Как перенести задачи из Trello, Asana или Jira в Bitrix24?
Стандартный путь: экспорт задач в CSV из исходной системы → импорт через встроенный инструмент Bitrix24 или через приложение из маркетплейса. Предупреждение: при миграции через CSV теряются комментарии к задачам и вложенные файлы — их придётся переносить вручную или смириться с потерей истории.
Что делать, если после обновления Bitrix24 сломались роботы?
Алгоритм такой: открыть карточку задачи → вкладка «Роботы» → посмотреть логи выполнения → найти ошибку. Если ошибка в конфигурации — пересоздать робота с нуля. Если проблема на стороне платформы — обратиться в поддержку. Для коммерческих клиентов срок ответа составляет до 5 рабочих дней согласно данным форума dev.1c-bitrix.ru.
Стоит ли нанимать интегратора для настройки?
Для базового уровня — структура, воронки, шаблоны, пять роботов — нет. Это руководство покрывает всё необходимое, и команда справится самостоятельно за один рабочий день. Для сложных бизнес-процессов с ветвлениями, интеграцией с 1С, кастомными отчётами и нестандартными сценариями — да, интегратор окупится: самостоятельная настройка займёт недели и потребует технической экспертизы.
Итог: настройка решает больше, чем выбор платформы
Компании, которые жалуются на «неудобный Битрикс», в большинстве случаев просто не прошли базовый путь: рабочие группы → воронки → шаблоны → пять роботов. После этого инструмент начинает работать иначе. Кейс «Нью Вижн Групп» показывает конкретные цифры: −40% трудозатрат на обработку заявок, −30% на согласование счетов — и всё это без смены платформы, только за счёт настройки.
Для тех, кто идёт по пути Bitrix24: следующий шаг после первоначальной настройки — пошаговое внедрение с измеримыми результатами. Подробный план есть в материале Внедрение системы управления проектами в компании: пошаговый план для руководителя.
Если ваша команда ищет инструмент, заточенный именно под проектное управление — с канбаном, Гантом, шаблонами и мультиконтролем задач без CRM-балласта — попробуйте Shtab.
Запустите первый рабочий день по чек-листу в ближайшую пятницу. К понедельнику роботы уже будут ловить просрочки, задачи перестанут теряться между Telegram и Excel, а у команды появится одна доска вместо трёх параллельных каналов.
