Эскалация задач в проектных командах

Задача заблокирована в пятницу утром. Исполнитель не знает, к кому идти. Руководитель узнаёт о блокировке в понедельник на еженедельном статусе. К этому моменту дедлайн сорван, клиент недоволен, а команда ищет виноватых.

По исследованию Advanta Group «Развитие проектного управления в России: тренды 2024–2025 гг.», 50,8% руководителей проектного управления называют управление конфликтами приоритетом развития. Свежей публичной выборки именно по эскалации за 2025–2026 год нет, поэтому эта цифра остаётся актуальным ориентиром. Причина высокого показателя — не конфликтные люди. У команд нет регламента эскалации, который поднимает проблему на нужный уровень до того, как она превращается в личное столкновение.

Эскалация проблемы — это формализованная передача задачи или инцидента на более высокий уровень ответственности при наступлении заранее определённых условий: нарушения срока, превышения бюджета, блокировки или нехватки полномочий у текущего исполнителя.

При грамотной настройке регламент эскалации снимает с команды эмоциональное напряжение и переводит отклонения в зону контролируемых решений. Проблема поднимается по чёткой процедуре, а не через крик в чате.

Статья покажет, как спроектировать этот механизм — от диагностики текущих проблем до конкретных настроек в таск-трекере. Эскалация тесно связана с тем, как команда расставляет приоритеты: без этого фундамента триггеры эскалации работают вхолостую. Если вы ещё не выстроили систему приоритизации задач, начните с неё.


Кратко о главном (TL;DR):

  • Полная автоматизация эскалации создаёт alert fatigue — автоматизируйте обнаружение отклонения, но оставьте человеку решение о передаче наверх (кроме критических инцидентов).
  • Эскалация обязательств — отдельная когнитивная ловушка: чем больше вложено в провальный проект, тем сложнее его остановить. Регламент с триггером на перерасход бюджета помогает и здесь.
  • Буферное время между срабатыванием триггера и передачей наверх — ключевой элемент, который отличает работающий регламент от генератора шума.

Что такое эскалация задач и почему сообщение в чат руководителю ей не является

Сообщение в чат — это не эскалация. Эскалация — это регламент.
Сообщение в чат — это не эскалация. Эскалация — это регламент.

Эскалация задач — формализованный механизм перенаправления задачи или инцидента на следующий уровень ответственности при наступлении заранее определённых условий. Слово «заранее» тут принципиально. Если условия не зафиксированы, никакой эскалации нет — есть информационный шум.

Различают два типа.

Функциональная эскалация — задача передаётся специалисту с нужной компетенцией, которой нет у текущего исполнителя. Разработчик не может решить вопрос с доступом к продакшн-серверу без участия DevOps-инженера — задача уходит к нему.

Иерархическая — проблема поднимается на уровень выше по полномочиям: тимлид не может самостоятельно перераспределить бюджет между командами, это решение руководителя проекта.

Обе разновидности работают при одном условии: есть регламент эскалации, определяющий кто, когда и в каком формате передаёт проблему.

Сообщение «@руководитель, тут проблема» в Telegram-чате не обладает ни одним атрибутом работающего механизма: не зафиксировано в системе, нет SLA на реакцию, нет ответственного за решение, нет аудиторского следа. Завтра это сообщение утонет в потоке других, и никто не восстановит, что произошло и как было решено.

В рекомендациях PMI по эскалации первый шаг описан так: информирование вышестоящего лица через формальный канал — флаг в отчёте, статус в трекере, письмо с зафиксированной темой. Не голосовое сообщение, не звонок без протокола.

Эскалация — последовательность действий с заданными участниками, сроками и форматом фиксации.


Почему тимлид молчит о блокировке до пятницы: барьеры эскалации

Проблема редко в отсутствии инструмента. Чаще — в барьерах, которые существуют параллельно и подпитывают друг друга.

Культурный барьер — самый разрушительный. Эскалация воспринимается как признание слабости или «подковёрная игра». Исполнитель боится, что подъём проблемы наверх будет расценён как неспособность справиться самостоятельно. Руководитель — что это сигнал о его неэффективном управлении. В результате проблема замалчивается до момента, когда её невозможно решить тихо.

Atlassian в методике Clean Escalations формулирует это прямо: эскалация превращается в «подковёрную игру» только тогда, когда происходит скрытно. Если заранее предупредить другую сторону — «если мы не договоримся до пятницы, я вынесу это на уровень директора» — напряжение снимается. Открытость убивает интриги.

Процессный барьер. Нет регламента — нет предсказуемости. По данным того же исследования Advanta Group, 45,6% проектных менеджеров в РФ называют управление изменениями приоритетной областью развития. Изменение требований — один из главных триггеров эскалации. Без зафиксированных правил оно обрабатывается хаотично: один исполнитель решает самостоятельно, другой ждёт согласования неделю.

Информационный барьер. У команды нет единого журнала эскалаций, поэтому каждый случай живёт в голове у того, кто его решал. Через месяц никто не помнит, как разрешили аналогичную ситуацию, и команда наступает на те же грабли. Без журнала невозможна ретроспектива — а значит, пороги триггеров не пересматриваются и постепенно теряют связь с реальностью.

Технический барьер проще всего устранить: регламент существует на бумаге, но не встроен в таск-трекер. Задача просрочена на три дня, а руководитель узнаёт об этом на еженедельном статусе.


Эскалация обязательств: когда команда боится остановить провальный проект

Есть ещё один тип эскалации, о котором редко говорят в контексте таск-трекеров, — эскалация обязательств (escalation of commitment). Это когнитивная ловушка: чем больше ресурсов уже вложено в проект или задачу, тем сложнее команде признать, что путь выбран неверно. Вместо остановки люди продолжают инвестировать — только чтобы не признавать ошибку.

В проектном управлении это выглядит так: задача давно вышла за рамки оценки, но никто не эскалирует проблему, потому что «мы уже столько вложили». Руководитель продолжает выделять ресурсы, хотя ROI отрицательный.

Формализованная матрица эскалации частично закрывает эту ловушку. Конкретное действие: настройте триггер на превышение бюджета этапа на 20% с обязательным полем обоснования продолжения. Когда триггер срабатывает автоматически, решение о продолжении принимается осознанно — с данными, а не под давлением sunk cost. Регламент убирает эмоциональный компонент из уравнения.


Четыре уровня эскалации — это уже бюрократия?

Количество уровней зависит от размера и структуры команды. Для команд до 15 человек достаточно двух. Ниже — модель для средних и крупных команд, где три-четыре уровня оправданы организационно.

Таблица фиксирует, кто принимает решение на каждом уровне, какие ресурсы может задействовать и за какое время обязан отреагировать. Без этой конкретики уровни остаются декорацией.

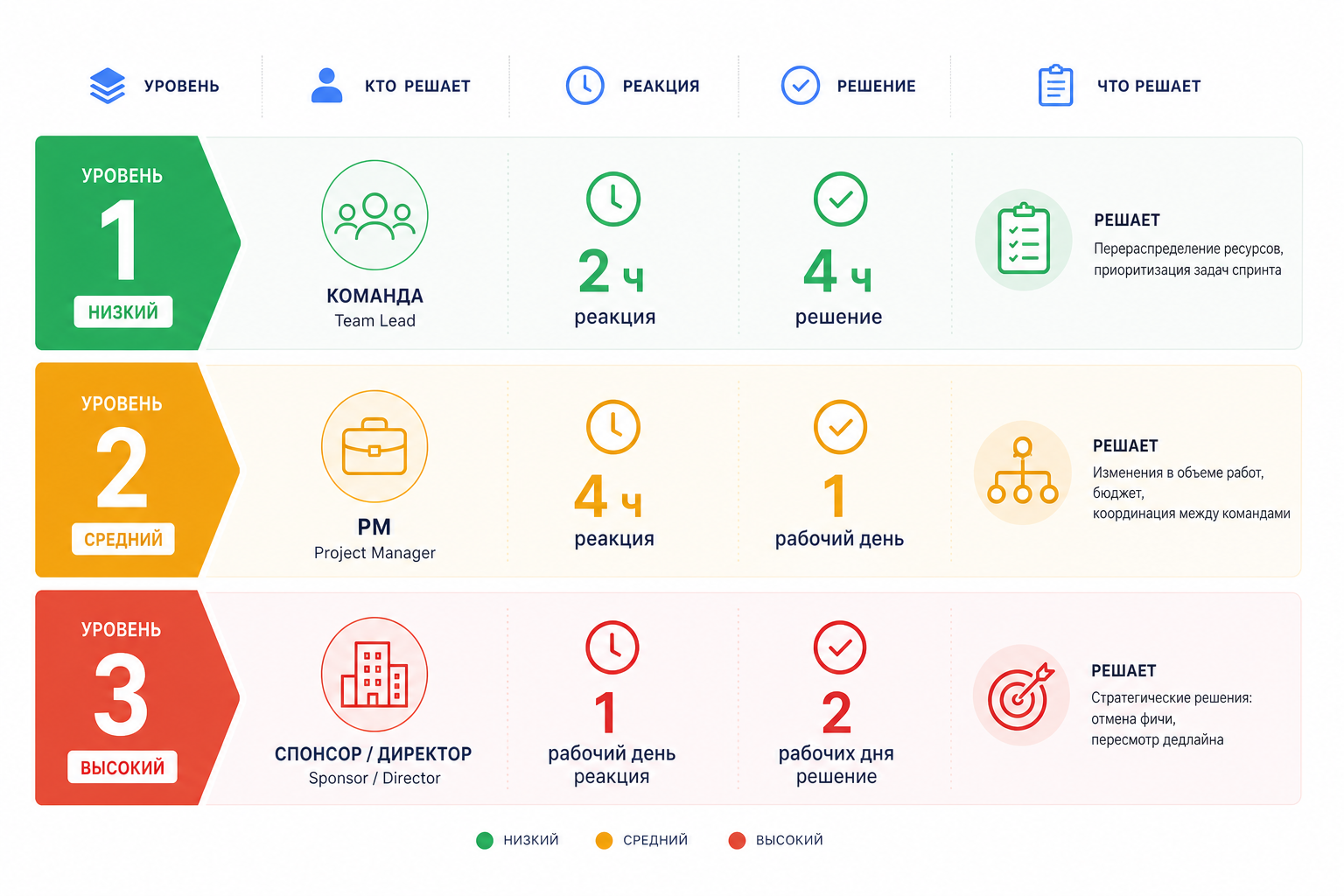

Матрица эскалации: пример для проектной команды

Уровень Тип проблемы Кто получает Срок реакции Канал
L1 Блокировка задачи, нет нужной компетенции Тимлид 2–4 часа Статус в трекере + уведомление
L2 Межкомандный конфликт, изменение scope, нарушение дедлайна >1 дня Руководитель проекта 8–24 часа Задача в трекере + письмо
L3 Перерасход бюджета этапа, риск срыва релиза, ресурсный дефицит Директор направления / PMO 8 рабочих часов Формальный отчёт + встреча
L4 Критический инцидент, стратегическое изменение, внешние обязательства Спонсор проекта Немедленно Прямой звонок + протокол

Конкретные имена, каналы и пороги вписываются под структуру вашей команды при первом запуске. Baseline SLA, описанный в рекомендациях PMI, предлагает схожую логику: ступенчатое ужесточение сроков реакции по мере роста критичности. Это отправная точка, которую нужно адаптировать под severity и тип объекта: для задач и инцидентов пороги различаются принципиально.

После первого месяца цифры пересматриваются по данным ретроспективы.

Перед тем как передать проблему на следующий уровень, стоит сделать обязательный шаг: анализ причин и влияния. Насколько задача отстаёт, какой перерасход, какие последствия для проекта, если не решить сейчас. Руководитель получает структурированную проблему с контекстом — и может принять решение за минуты, а не за часы.

Матрицу уровней стоит хранить в документации проекта и связывать с системой приоритизации задач: именно приоритет задачи определяет, насколько жёсткими будут пороги эскалации. Если команда работает в Kanban или Scrum, выбор метода визуализации тоже влияет на то, как настраиваются триггеры — подробнее об этом в материале Диаграмма Ганта vs Kanban: как выбрать инструмент под логику проекта. Настройка отображения эскалированных задач в трекере — отдельная тема, разобранная в материале Визуальный менеджмент: как настроить отображение задач под специфику бизнеса.


Автоматизация эскалации убивает реакцию команды — вот почему

40 уведомлений в день — и ни одного прочитанного. Буфер решает.
40 уведомлений в день — и ни одного прочитанного. Буфер решает.

Триггер эскалации — измеримое условие отклонения от плана. SLA — максимальное время реакции на каждом уровне. Без этих двух параметров эскалация остаётся «на усмотрение», а значит — не работает.

Для проектной команды набор триггеров обычно включает: срок задачи нарушен на N часов или дней; нет отметки о начале работы к контрольной точке; задача вернулась на доработку повторно; исполнитель зафиксировал блокирующую проблему; превышен бюджет этапа на X%. Конкретный набор зависит от специфики: для продуктовой разработки критичнее блокировки и повторные возвраты, для заказной — нарушение сроков и перерасход бюджета.

Главное правило: эскалируйте отклонение, а не сам факт нахождения задачи в работе. Задача, которая выполняется три дня из запланированных пяти, — не повод для эскалации. Задача, которая должна была завершиться вчера и по которой нет обновлений, — повод.

Пороги должны различаться в зависимости от критичности. Для задачи с приоритетом «Критический» эскалация на уровень 1 — через 2 часа просрочки. Для «Обычного» — через 24 часа. Слишком жёсткие пороги для некритичных задач создают шум, слишком мягкие для критических — потерю времени.

Отдельная история — ИТ-инциденты. Логика та же, но пороги жёстче. Инцидент, влияющий на работу продакшн-системы, переходит на уровень 2 через 30 минут без решения. Критический инцидент (сервис недоступен для пользователей) — немедленно, без буферного времени. Практика incident.io подтверждает: для on-call команд регламент эскалации должен включать явный timeout и автоматический переход к следующему ответственному, если первый не подтвердил получение алерта.

Теперь о полной автоматизации — и почему она ломает то, что должна была починить.

Если каждая просрочка на 15 минут генерирует алерт руководителю — через неделю он перестаёт их читать. В DevOps-практике это явление называют alert fatigue: чем выше частота уведомлений, тем ниже вероятность реакции на каждое из них.

Вот реальная ситуация из e-commerce-компании с командой в 60 человек. PMO-директор настроил автоэскалацию на все задачи с просрочкой больше часа. Через месяц руководители получали по 40 уведомлений в день и не открывали ни одного. Пришлось пересобрать регламент — автоматику оставили только для критических задач, остальное перевели на ручной триггер тимлида. 40 уведомлений превратились в 3–5 осмысленных сигнала.

Atlassian в методике Clean Escalations описывает ту же проблему с другой стороны: перед эскалацией нужно потратить время на «достижение общего понимания ситуации» и структурировать варианты решений по принципу DACI. Автоматический триггер должен запускать не мгновенную передачу наверх, а последовательность: уведомление исполнителю, буферное время на самостоятельное решение, эскалация — если буфер исчерпан.

Итого: автоматизировать стоит обнаружение отклонения (триггер), но решение о передаче на следующий уровень лучше оставить человеку. Исключение — инциденты с критическим приоритетом, где задержка недопустима.

В 2025–2026 этот подход получил дополнительное подтверждение: IBM BAW в актуальной документации описывает эскалацию как управляемый workflow с состояниями и таймерами — для одной задачи можно задать несколько последовательных эскалаций с разными таймаутами. Сначала уведомление тимлиду, через N минут — руководителю проекта, через M минут — директору, если никто не отреагировал. Такая цепочка убирает и ручной контроль, и alert fatigue одновременно.


Внедрение для команды из 35 человек: пошаговая модель

Настройка эскалации в таск-трекере

Ниже — модель внедрения трёхуровневой эскалации, построенная на рекомендациях PMI и Atlassian. Параметры типичны для команды разработки и внедрения: 35 человек, четыре параллельных проекта. Ваши результаты будут зависеть от исходного состояния, дисциплины соблюдения SLA и регулярности ретроспектив.

Исходное состояние. Блокировки обсуждались в общем Telegram-чате. Руководитель проекта узнавал о критических проблемах постфактум, на еженедельном статусе. Среднее время от возникновения блокировки до реакции ответственного лица — около 2,5 рабочих дня. Дедлайны нарушались примерно на трети задач.

Команда зафиксировала три уровня эскалации с конкретными именами ответственных: тимлид, руководитель проекта, директор направления. Для каждого уровня определили стартовые SLA — 2 часа, 8 часов, 24 часа — и вписали их в регламент проекта как обязательство, а не пожелание. Параллельно настроили четыре триггера в таск-трекере: просрочка критической задачи больше 2 часов, отсутствие прогресса по задаче больше 1 дня, повторный возврат на доработку, явная фиксация блокировки исполнителем через смену статуса на «Заблокирована».

Ключевой элемент — буферное правило. При срабатывании триггера система уведомляет тимлида. Тимлид получает 1 час на самостоятельное решение. Если за это время статус не изменился — задача автоматически попадает в очередь уровня 2. Именно этот буфер убрал шум: руководитель проекта получал только те задачи, с которыми тимлид не справился сам.

Один час вместо 40 уведомлений в день — разница, которая определила успех всего регламента.

Для каждого ответственного за уровень назначили замещающего: тимлида замещает старший разработчик, руководителя проекта — второй PM направления. Без этого шага регламент ломается при первом же отпуске ключевого человека.

Журнал и ретроспектива. Все эскалированные задачи получили отдельный тег в трекере. Раз в месяц команда просматривает журнал: какие триггеры срабатывали чаще всего, сколько времени уходило на решение на каждом уровне, какие блокировки повторялись. По итогам первой ретроспективы один из четырёх триггеров убрали — он генерировал ложные срабатывания для задач с намеренно длинным циклом. По итогам второй — ужесточили SLA на уровне 1 с двух часов до полутора, потому что данные показали: тимлиды справлялись быстрее.

В Shtab можно настроить автоматизацию задач и рабочие процессы — это позволяет встроить буферную логику и смену статуса прямо в рабочий процесс, без ручного контроля каждого триггера. Кроме того, рабочие процессы позволяют задавать условия переходов между статусами и запрашивать обязательный комментарий при переносе дедлайна.


FAQ: частые вопросы об эскалации задач

Что такое эскалация проблемы?

Эскалация проблемы — передача задачи или инцидента на более высокий уровень ответственности, когда текущий исполнитель не может решить её в пределах своих полномочий, времени или компетенции. Ключевое отличие от «пожаловаться руководителю» — наличие заранее зафиксированных условий, при которых передача происходит по регламенту, а не по настроению участников.

Как эскалировать задачу?

Зафиксируйте блокировку в трекере через смену статуса или специальный тег. Опишите контекст: насколько задача отстаёт, какой перерасход, какие последствия при бездействии. Передайте ответственному на следующем уровне по заранее определённому каналу — не в общий чат, а через формальный инструмент с SLA на реакцию.

Что делать, если руководитель игнорирует эскалацию?

Это сигнал одного из двух: либо пороги триггеров выставлены слишком низко и руководитель получает слишком много уведомлений (alert fatigue), либо в матрице не прописан SLA на реакцию. Первое лечится пересмотром порогов на ретроспективе. Второе — добавлением явного обязательства: если ответственный не отреагировал за N часов, задача автоматически поднимается на следующий уровень.

Чем эскалация задачи отличается от эскалации инцидента?

Задача эскалируется при нарушении плановых параметров: срок, бюджет, блокировка. Инцидент — при нарушении работоспособности системы или сервиса. Логика та же, но пороги для инцидентов жёстче: критический инцидент (сервис недоступен) передаётся немедленно, без буферного времени. Для задач буфер на самостоятельное решение допустим и даже необходим.


Читайте также


Если хотите проверить, как буферная логика и триггеры эскалации работают на практике — настройте первый регламент в Shtab бесплатно. Матрицу замещения и журнал эскалаций можно собрать за одну рабочую сессию. В описанной модели среднее время реакции сократилось с 2,5 рабочих дней до нескольких часов — и это результат регламента, а не героизма отдельных людей.
