Команда Dalee Group не меняла людей и не покупала новый инструмент. Они просто перестали создавать задачи «с чистого листа». Нарисовали карту переходов статусов, прописали регламенты полей, настроили дашборды узких мест — и Time to Market сократился на 56% по сравнению с первым кварталом.
Здесь нет никакой магии методологии. Каждый раз, когда постановщик задачи заново решает, что написать в описании, кому назначить и какой приоритет поставить — он тратит время, которое не возвращается. Умножьте это на 50 задач в день и 20 человек в команде.
Шаблон карточки задачи закрывает именно эту дыру. Он не требует смены PM-системы, не нуждается в многомесячном внедрении и не стоит ничего, кроме нескольких часов на проектирование. Руководитель видит прогресс без запросов в чат. Исполнитель понимает задачу без уточняющих звонков. А данные в системе становятся достаточно структурированными, чтобы строить на них отчёты.
Дальше разберём, из чего состоит рабочий шаблон, почему «универсальный шаблон для всей компании» — ловушка, и где проходит граница между полезной стандартизацией и бюрократией.
Почему задачи без шаблона превращаются в «чёрный ящик»
Представьте четыре типичные ситуации из жизни любой растущей команды.
Первая: задача поставлена в мессенджере. «Сделай презентацию для клиента, нужно к пятнице». Какой клиент? Какая пятница? Какой формат? Исполнитель идёт уточнять — постановщик недоступен. Задача зависает.
Вторая: задача создана в PM-системе, но поле «описание» пустое, срок не указан, приоритет — «высокий» (как и у остальных сорока задач в бэклоге). Руководитель открывает доску и не может понять, что горит, а что подождёт.
Третья: задача описана подробно, но критерии приёмки остались в голове у менеджера. Разработчик сдаёт результат — менеджер говорит «не то». Задача возвращается на доработку. Оба раздражены.
Четвёртая: задача заведена корректно, но в ней нет связи с проектом или целью. Через месяц никто не может объяснить, зачем её вообще делали и к какому результату она привела.
Все четыре сценария объединяет одно: информация, необходимая для выполнения задачи, не зафиксирована в самой карточке. Она либо отсутствует, либо рассеяна по переписке, либо существует только в голове постановщика.
Исследование Б1 по проектному управлению в России фиксирует: из 289 опрошенных руководителей и специалистов большинство называют управление человеческими ресурсами и стейкхолдерами в числе главных сложностей. Закономерно — если в карточке задачи нет полей «исполнитель», «владелец», «согласующий», координация людей превращается в ручной труд. Каждое назначение, каждый эскалационный вопрос решается отдельно, вне системы.
По данным Advanta, стыковку проектного процесса с другими бизнес-процессами считают приоритетом 43,1% компаний, а запрос на высокий уровень контроля над приоритетными проектами достигает 52,3%. Без стандартизированной карточки задачи ни стыковка, ни контроль невозможны в принципе: нельзя автоматически передавать данные между системами, если в одной задаче поле называется «дедлайн», в другой — «срок сдачи», а в третьей его нет вообще.
Хаос в задачах — проблема отсутствия структуры, а не дисциплины конкретных людей.
Анатомия рабочего шаблона: 7 полей, без которых карточка задачи бесполезна

Минимальное ядро шаблона — не «всё, что можно придумать», а конкретный набор полей, каждое из которых решает свою управленческую задачу. Atlassian закрепляет стандарт из пяти базовых полей: описание, исполнитель, срок, приоритет, статус. На практике этого минимума недостаточно — нужны ещё два.

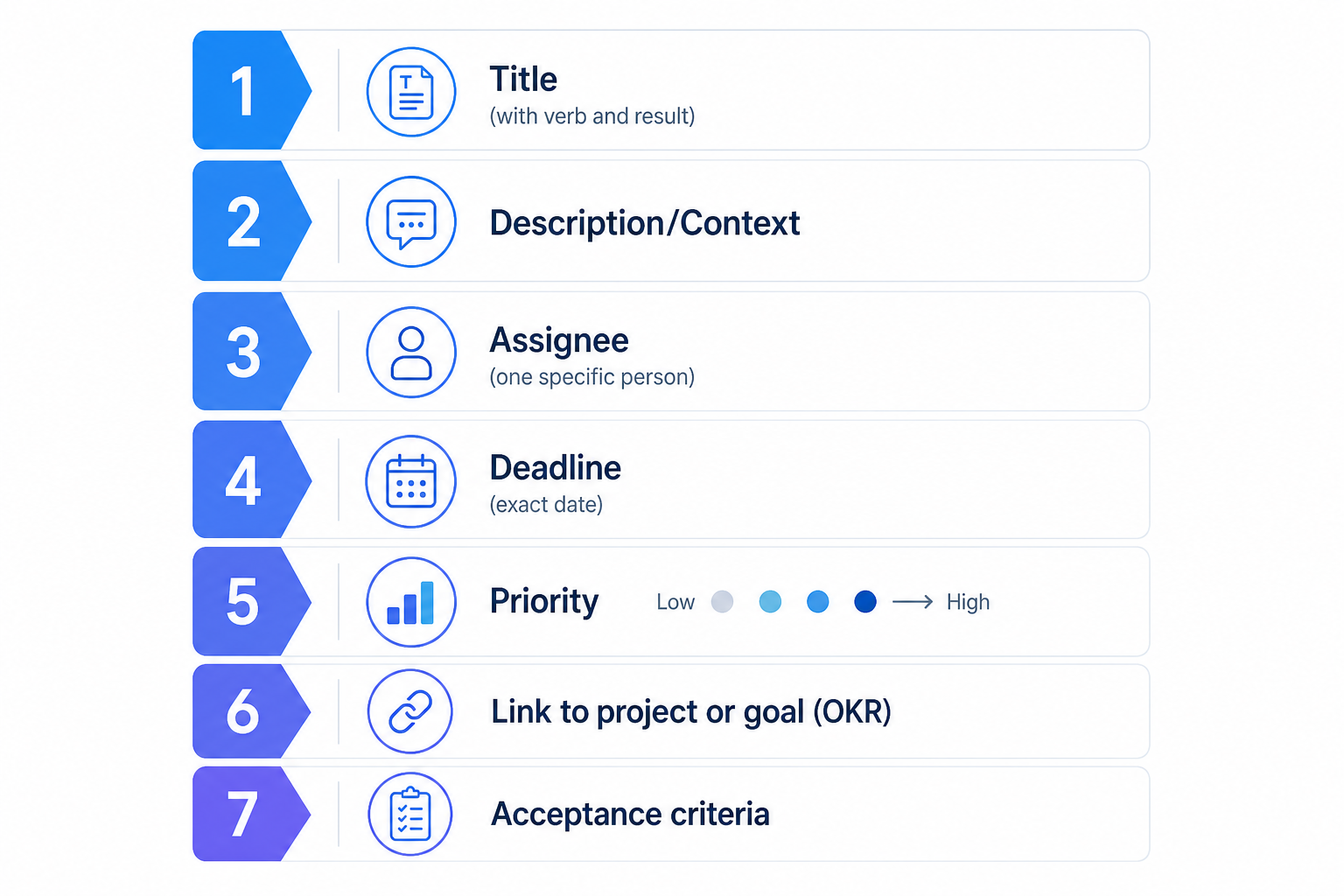

Вот семь полей, которые должны быть в любой рабочей карточке задачи:
- Название — конкретное, с глаголом и результатом. Не «Презентация», а «Подготовить презентацию для клиента X к встрече 15 июля».
- Описание / контекст — зачем нужна задача и что именно требуется сделать.
- Исполнитель — один конкретный человек, а не «отдел маркетинга».
- Срок — дата завершения, а не «скоро» или «по возможности». Без срока задача не существует в системе планирования.
- Приоритет — градация, которой команда реально придерживается. Если всё «высокий» — поле теряет смысл.
- Связь с проектом или целью — к какому проекту, эпику или OKR относится задача. Именно это поле чаще всего отсутствует в карточках, и именно из-за него руководители не могут построить отчётность выше уровня отдельных задач. Когда связь есть, появляется возможность видеть прогресс по проектам и целям, а не только по задачам. Подробнее о том, как задачи связываются с целями через декомпозицию, — в статье «Декомпозиция задач: как дробление целей гарантирует контроль проекта».
- Критерии приёмки — конкретные условия, при которых задача считается выполненной. По опыту команд, которые внедряли это поле системно, количество возвратов задач на доработку заметно снижается — постановщик и исполнитель договариваются о результате до начала работы, а не после. Самое сложное — не составить шаблон, а добиться, чтобы критерии приёмки заполнялись каждый раз.
Поля сами по себе не работают без обязательности. Если поле можно пропустить — его пропустят. Особенно под дедлайн, особенно когда задач много. Единственный способ обеспечить заполнение — сделать ключевые поля обязательными на уровне системы: без них задача просто не создаётся.
Один шаблон на всех — путь к бюрократии, а не к порядку

Большинство попыток стандартизации проваливаются именно здесь. Руководитель создаёт «универсальный шаблон для всей компании» — и через месяц замечает, что его никто не использует.
Причина простая. HR-менеджеру нужны поля «позиция», «грейд», «нанимающий менеджер», «этап воронки». Менеджеру по продажам — «контрагент», «сумма сделки», «дедлайн ответа клиента». Операционисту — «объект», «локация», «тип работ», «акт выполненных работ». Если всё это запихнуть в один шаблон — получается форма из 20 полей. Половина из них не относится к конкретной задаче. Люди начинают воспринимать шаблон как бюрократическую нагрузку и заполняют его для галочки или обходят.
В исследовании Advanta лишь около четверти респондентов положительно оценивают стандартизацию процессов в своих компаниях. Контекст опроса — крупные и средние компании с выстроенными PMO. Если даже в этой среде стандартизация воспринимается скептически, вероятная причина — попытки навязать единый формат без учёта специфики функций.
Тренд 2025–2026 годов в PM-системах — ориентация на настройку под процессы конкретной команды, а не на «коробочный» универсальный шаблон. Сначала определяешь, какие процессы нужно автоматизировать, затем проектируешь поля под них.
Правильный подход: общее ядро из семи обязательных полей плюс функциональные расширения для каждого типа задач. Ядро обеспечивает единый язык данных по всей компании — можно строить сквозную отчётность. Расширения дают каждой функции нужный контекст без лишнего шума.
Три шаблона для трёх функций: HR, продажи, операции
Ниже — конкретные примеры того, как ядро из семи полей расширяется под реальные рабочие сценарии.
HR — шаблон «Подбор сотрудника»
Обязательные поля ядра плюс специфические: позиция, грейд, нанимающий менеджер, этап воронки подбора, целевая дата выхода кандидата.
Чек-лист задачи: публикация вакансии → скрининг резюме → первичное интервью → техническое интервью → оффер → онбординг.
Зачем это нужно руководителю: открыл доску — сразу видишь, на каком этапе каждая вакансия, без запроса в HR-отдел и без созвона. Если кандидат завис на этапе «оффер» больше трёх дней — это сигнал, который видно без отдельного отчёта.
Продажи — шаблон «Подготовка коммерческого предложения»
Обязательные поля ядра плюс специфические: контрагент, продукт или услуга, сумма сделки, дедлайн ответа клиента, ответственный менеджер.
Чек-лист: сбор требований → расчёт стоимости → согласование внутри → отправка клиенту → фоллоу-ап через 48 часов.
Зачем: менеджер не забывает этапы под давлением нескольких параллельных сделок, руководитель видит pipeline в реальном времени и понимает, где нужна помощь. Назначение исполнителя через шаблон снимает вопрос «а кто это делает?» — подробнее о механике делегирования через структуру задачи в статье «Делегируй или умри: почему делегирование задач — главный навык руководителя».
Операции — шаблон «Плановое обслуживание оборудования»
Обязательные поля ядра плюс специфические: объект и локация, тип работ, регламентный срок следующего обслуживания, ссылка на акт выполненных работ.
Чек-лист: заявка → выезд специалиста → диагностика → выполнение работ → приёмка → загрузка акта в систему.
Зачем: ни одна плановая задача не теряется между сменами и подрядчиками, а повторяющиеся задачи создаются автоматически по расписанию — без ручного создания каждый раз.
Обратите внимание: ядро из семи полей одинаково во всех шаблонах. Различаются только функциональные расширения и чек-листы. Единый язык данных при разном содержании — в этом и есть баланс между стандартизацией и гибкостью.
Как кейс Dalee Group доказывает: дело не в инструменте, а в структуре задачи
Когда команда Dalee Group начала разбирать «боли» своего процесса, выяснилось, что проблема не в PM-системе и не в людях. Задачи не имели единой структуры: статусы использовались по-разному, критерии перехода между ними нигде не были зафиксированы, узкие места процесса оставались невидимыми.
Они сделали три вещи. Нарисовали карту переходов статусов — чёткое описание того, при каких условиях задача переходит из одного состояния в другое. Прописали регламенты для каждого поля карточки. Настроили дашборды, которые показывали, где задачи накапливаются и где процесс тормозит.
Результат: Time to Market сократился примерно на 56% по сравнению с первым кварталом и на 50% по сравнению со вторым. Без замены инструмента. Без найма новых людей. Только за счёт того, что шаблон карточки стал носителем стандарта процесса, а не просто полем для заметок.
Руководители, которые думают, что проблема решится сменой PM-системы, ошибаются в диагнозе. PM-система — контейнер для данных. Если в него класть неструктурированные данные, новый контейнер не поможет. Шаблон карточки первичен.
После того как шаблон доказал свою работоспособность на уровне процесса, следующий вопрос — как сделать так, чтобы он применялся без участия человека каждый раз.
Автозаполнение и триггеры: как шаблон работает без участия человека
Шаблон приносит максимальную пользу тогда, когда PM-система сама подставляет нужные поля, создаёт задачи по расписанию и запускает цепочки действий при смене статуса. Иначе стандартизация держится на дисциплине конкретных людей — а это ненадёжная конструкция.
Есть четыре уровня автоматизации, которые стоит настраивать последовательно.
Первый — автозаполнение при создании. Сотрудник выбирает шаблон «Подготовка КП» — поля «проект», «приоритет», «исполнитель по умолчанию», «чек-лист» заполняются автоматически. Человеку остаётся только вписать контрагента и сумму сделки. Время на создание задачи сокращается с трёх минут до тридцати секунд.
Второй — повторяющиеся задачи. Плановое обслуживание оборудования каждый месяц, еженедельный отчёт по pipeline, ежеквартальная ревизия шаблонов — всё это создаётся автоматически по расписанию. Никто не забывает поставить задачу, потому что ставить её не нужно. В Shtab, например, шаблоны задач позволяют сохранить структуру карточки — описание, чек-лист, исполнителя — и настроить повтор по расписанию. Это снимает с руководителя рутину ручного создания однотипных задач.
Третий — триггеры при смене статуса. Задача перешла в «Выполнено» — автоматически создалась дочерняя задача на проверку или согласование. Задача просрочена — автоматически уведомлен руководитель. Кандидат перешёл в «Оффер» — автоматически создана задача на подготовку документов. Именно через этот механизм реализуется стыковка проектного процесса с другими бизнес-процессами — приоритет для 43% компаний по данным Advanta. Шаблон с триггерами работает как точка интеграции между разными функциями — координация происходит автоматически, без ручного вмешательства. Подробнее о том, как выстроить такую систему между бизнесом и IT, — в статье «Единая система задач для бизнеса и IT: как убрать «футбол» между отделами».
Четвёртый — предиктивная аналитика. Следующий шаг, к которому рынок движется уже сейчас: система анализирует историю задач и предупреждает о вероятных срывах до того, как они произойдут. Если задачи определённого типа стабильно просрочиваются на этапе согласования — система подсвечивает это узкое место и предлагает скорректировать сроки или перераспределить нагрузку. Пока таких решений немного, но шаблон с качественными данными — обязательное условие для любой предиктивной модели. Без структурированных полей алгоритму просто не на чем учиться.
Пять ошибок при внедрении шаблонов, которые убивают инициативу
Даже хорошо спроектированный шаблон можно внедрить так, что команда начнёт его саботировать.
Слишком много обязательных полей. Если заполнение карточки занимает пять минут, люди начнут искать обходные пути: создавать задачи с минимумом данных или вообще вести их в мессенджере. Шаблон должен фиксировать минимум критически важной информации. Atlassian и Asana прямо указывают на это: consistent, repeatable format работает именно потому, что он короткий.
Один шаблон на всю компанию. Уже разобрали выше. Если шаблон не соответствует реальному рабочему контексту функции, он воспринимается как чужеродный объект и отторгается.
Внедрение без объяснения «зачем». Один из руководителей, с которым мы обсуждали эту проблему, описал ситуацию так: «Я скинул ссылку на шаблон в общий чат и написал "теперь работаем так". Через неделю по шаблону создавали задачи два человека из двенадцати». Людям нужна конкретная причина: «Мы вводим поле "критерии приёмки", чтобы задачи не возвращались на доработку по три раза». Когда человек понимает, как изменение упрощает его собственную работу, сопротивление падает.
Нет ответственного за актуализацию. Процессы меняются, команды растут, появляются новые типы задач. Если никто не назначен следить за актуальностью шаблонов, через полгода в них будут устаревшие поля, нерелевантные чек-листы и статусы, которые никто не использует. Устаревший шаблон хуже отсутствующего — он создаёт иллюзию порядка при реальном хаосе.
Шаблон не связан с отчётностью. Это, пожалуй, самая коварная ошибка, потому что её замечают позже всех. Команда дисциплинированно заполняет поля, но руководитель не строит на этих данных ни одного дашборда. Через два месяца возникает закономерный вопрос: «А зачем мы всё это заполняем?» Шаблон должен питать аналитику — иначе мотивация поддерживать дисциплину быстро исчезает.
Как измерить, что шаблон работает: метрики для руководителя
Стандартизация — не самоцель. Нужны конкретные цифры, чтобы понять: шаблон снижает хаос или создаёт видимость порядка.
Доля задач с полностью заполненными обязательными полями. Замеряется до внедрения шаблона и через две недели после. Целевой показатель — выше 90%. Если цифра не растёт, проблема либо в количестве обязательных полей, либо в том, что команда не понимает, зачем их заполнять.
Среднее время от создания задачи до начала работы. Если шаблон работает, исполнитель не тратит время на уточняющие вопросы — вся нужная информация уже в карточке. Сокращение этого показателя напрямую влияет на скорость выполнения задач. Подробнее о том, как управлять этим временем в потоке задач, — в статье «Дедлайны без давления: как не утонуть в потоке задач и сдавать проекты вовремя».
Количество возвратов задач на доработку описания. Каждый возврат — потеря времени обоих: постановщика и исполнителя. Снижение этого показателя означает, что шаблон закрывает информационные пробелы в постановке.
Процент задач, связанных с проектом или целью. Если задачи создаются по шаблону, но поле «связь с проектом» остаётся пустым, сквозная отчётность по-прежнему невозможна. Эта метрика показывает, насколько шаблон реально встроен в систему управления, а не существует параллельно ей.
Для сбора этих данных можно выгрузить задачи в XLSX и проанализировать заполненность полей и время в статусах. В Shtab такая выгрузка доступна через функцию экспорта задач — это позволяет построить срез по заполненности карточек без ручного аудита.
Чек-лист запуска: от пустой карточки к рабочему шаблону за неделю
Конкретный план для руководителя, который хочет внедрить шаблоны, не превращая это в многомесячный проект.
День 1–2. Возьмите 10–15 реальных задач из разных отделов — тех, что уже выполнены или выполняются. Выпишите, какие поля заполнены, какие пустые, какая информация запрашивалась дополнительно в чате. Это даст вам эмпирическое ядро: что реально нужно для работы, а не что «должно быть по теории».
День 3. Для каждой функции — HR, продажи, операции, разработка — создайте отдельный шаблон. Структура: семь полей ядра плюс два-три специфических поля плюс чек-лист для типового сценария. Не больше. Если хочется добавить ещё — отложите на следующую итерацию.
День 4. Настройте шаблоны в PM-системе. Сделайте ключевые поля обязательными. Настройте повтор для регулярных задач — еженедельных, ежемесячных. Проверьте, что шаблоны доступны всем, кто их будет использовать.
День 5. Проведите 15-минутную встречу с командой. Покажите шаблоны, объясните логику каждого поля через конкретную боль — «это поле нужно, чтобы задача не возвращалась к тебе с вопросами». Договоритесь о пилоте на две недели.
Через две недели. Замерьте метрики из предыдущего раздела. Соберите обратную связь: какие поля лишние, чего не хватает. Скорректируйте шаблоны. Это нормально — первая версия никогда не бывает финальной.
Весь цикл занимает пять рабочих дней и несколько часов встреч. Dalee Group получили 56% ускорения Time to Market за счёт аналогичной работы над структурой задач — это реалистичный ориентир для команды, которая начинает с нуля.
Частые вопросы о шаблонах карточек задач
Сколько шаблонов нужно для команды из 30–50 человек?
Обычно достаточно четырёх-шести — по одному на каждый повторяющийся тип задачи. Лучше начать с самых частотных сценариев и добавлять новые по мере того, как команда освоила базовые. Большое количество шаблонов с самого начала создаёт путаницу в выборе нужного.
Что делать, если команда игнорирует шаблон и создаёт задачи вручную?
Сделайте ключевые поля обязательными на уровне системы. Если поле нельзя пропустить — его заполнят. Параллельно стоит разобраться, почему шаблон игнорируется: возможно, в нём слишком много полей или он не соответствует реальному рабочему сценарию.
Шаблон карточки задачи и шаблон проекта — это одно и то же?
Нет. Шаблон проекта — это набор задач, этапов, связей и ролей для типового проекта. Шаблон карточки — структура одной задачи: какие поля заполнять, какой чек-лист использовать. Они дополняют друг друга: шаблон проекта создаёт набор задач, каждая из которых уже имеет правильную структуру благодаря шаблону карточки.
Как часто нужно обновлять шаблоны?
Раз в квартал — плановая ревизия полей и чек-листов. Если процесс изменился раньше — сразу вносите правки, не ждите ревизии. Устаревший шаблон хуже отсутствующего: он создаёт иллюзию порядка при реальном хаосе.
