Кратко о главном

80%
компаний в РФ как-то контролируют продуктивность, но лишь 17% используют программы мониторинга активности и 13% — тайм-трекеры
Источник: РШУ / CNews, 2025

В опросе Русской Школы Управления приняли участие 1 286 представителей компаний. 80% из них как-то контролируют продуктивность персонала, но программами мониторинга активности за компьютером пользуются только 17%, а тайм-трекерами — 13% (CNews, 2025). Ещё одна цифра из того же исследования: 41% компаний сознательно не внедряет цифровой контроль (Lenta / РШУ, 2025). Все проценты в статье — из этого опроса, если не указано иное.

Главная развилка при выборе — нужен надзор или нужен учёт. Надзорные системы отвечают, чем сотрудник занят за компьютером. Трекеры задач отвечают, сколько часов ушло на конкретную работу и сколько стоил проект. Это разные продукты с разной ценой владения и разными юридическими последствиями.

Восемь сервисов из подборки российские, в реестре отечественного ПО, с оплатой в рублях. Остальные зарубежные и включены с оговоркой: у одного оплата из России фактически невозможна, у прочих с ограничениями.

Цены сверялись в сентябре 2026 года. Сравнительная таблица по шести критериям — в разделе «Сравнение программ».

19% работодателей уже увольняли людей по данным мониторинга

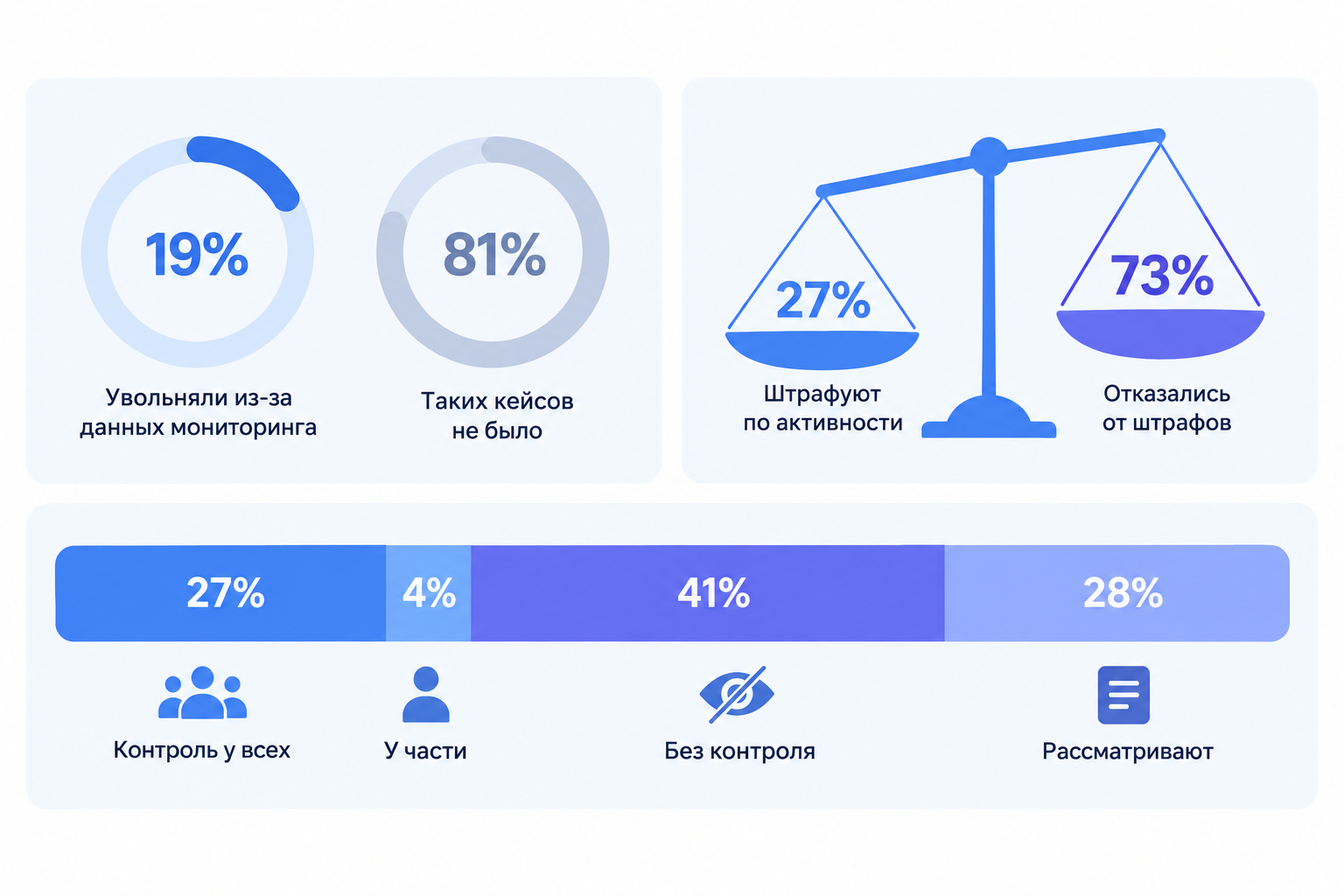

Рынок расколот: почти половина компаний либо не контролирует сотрудников цифровыми инструментами, либо только рассматрив
Рынок расколот: почти половина компаний либо не контролирует сотрудников цифровыми инструментами, либо только рассматривает это.

19% работодателей признали, что увольняли сотрудников из-за неэффективности, которую выявили цифровые инструменты контроля: мониторинг экрана, учёт рабочего времени, анализ сроков задач. Остальные 81% с такими кейсами не сталкивались.

Рядом стоит другая цифра. 27% компаний применяют штрафы, привязанные к показателям продуктивности из систем мониторинга. 73% от этой практики отказались. Данные собираются широко, а превращать их в денежные наказания большинство не готово.

Картина внедрения выглядит так: у 27% компаний программы отслеживания установлены всем сотрудникам, у 4% только части персонала, 41% не используют цифровой контроль вообще, а 28% пока не внедрили, но рассматривают. Рынок расколот почти поровну. Это редкий случай, когда «все так делают» не работает как аргумент ни для одной из сторон.

Раскол объясняется тем, что под словами «программа для контроля сотрудников» скрываются два разных класса продуктов. Один собирает доказательную базу о поведении сотрудника за компьютером. Другой считает трудозатраты по задачам и проектам. Компании, которые ищут первое, покупают систему мониторинга с агентом, скриншотами и табелем. Компании, которым нужно второе, берут таск-трекер с учётом времени и не ставят агент на рабочие компьютеры.

Ошибка выбора стоит дорого в обе стороны. Надзорная система, купленная ради понимания себестоимости проектов, даст гору данных об активности мыши и ни одной цифры о трудозатратах на конкретную работу. Простой тайм-трекер, купленный ради дисциплины в смене колл-центра, не покажет ни опозданий, ни простоев, ни доказательств.

Надзор или учёт: две разные задачи, которые путают при выборе

Три класса программ контроля

flowchart LR A[Задача контроля] --> B[Надзор] A --> C[Учёт времени] A --> D[Гибрид ИБ] B --> E[Скриншоты видео] C --> F[Таймер на задаче] D --> G[Расследование инцидентов]

Первый класс — мониторинг активности. На рабочий компьютер ставится агент, который сам фиксирует время включения и выключения, активные программы и сайты, простои, опоздания и переработки. Сверху навешиваются скриншоты по расписанию, запись экрана, кейлоггер, перехват мессенджеров. Сотрудник в этом процессе не участвует: данные собираются независимо от его желания и складываются в автоматический табель. Так работают Kickidler, ИНСАЙДЕР, Bitcop, Yaware, CleverControl.

Второй класс — учёт времени по задачам. Сотрудник открывает задачу, запускает таймер, время списывается на задачу и попадает в отчёты по проекту. Данные привязаны к результату: видно не «был за компьютером семь часов», а «на доработку интеграции ушло 11 часов при плане 6». Так работают Shtab, Clockify, Toggl Track, Timetta и частично CrocoTime в проектном модуле.

Третий класс — гибрид на базе информационной безопасности. Контроль сотрудника здесь побочный продукт защиты от утечек: события пользователя нужны, чтобы расследовать инцидент, а не чтобы посчитать табель. Это Стахановец и Staffcop Enterprise. Такие системы покупает служба ИБ, а не HR, и внедрение начинается с юридической процедуры, а не с настройки отчётов.

Управленческая разница проще, чем кажется. Данные мониторинга отвечают на вопрос, сидел ли сотрудник за компьютером. Они не отвечают на вопрос, продвинулся ли проект. Показательно, как компании распределяют усилия: 47% требуют регулярные отчёты, 43% ведут видеонаблюдение, 19% анализируют рабочие чаты. Самые массовые методы контролируют присутствие и форму отчётности, а не вклад в результат.

Есть и техническая ловушка. Процент активности за компьютером считается по движению мыши, клавиатуре и переключению окон. Аналитик, который час думает над моделью и смотрит в одну таблицу, получит низкую активность. Сотрудник, который весь день перекладывает письма из папки в папку, получит высокую. Как только эти проценты становятся основой для премий, команда быстро учится их набивать, и система начинает измерять навык имитации.

Рабочий порядок действий обратный привычному: сначала измеряемый результат, потом инструмент. Если в компании нет договорённости, что считается сделанной работой, мониторинг эту договорённость не создаст. Он лишь заменит спор «сделал или нет» спором «работал или не работал». Отдельно мы разбирали, как превратить учтённые часы в управленческое решение — там же полезная оптика на потери времени в процессах. Агент фиксирует простой конкретного сотрудника, но не видит простой задачи в очереди согласования, хотя второе обычно стоит компании дороже.

Как мы выбирали программы для контроля сотрудников

Мы отсмотрели более 20 решений для мониторинга персонала и учёта рабочего времени и отобрали 15, которые закрывают разные полюса задачи: одни пишут видео экрана, другие считают часы по задачам без агента. Смотрели официальные тарифные страницы и документацию вендоров, реестр отечественного ПО и отзывы на независимых площадках. Каталоги-агрегаторы как источник цен не использовали: там данные устаревают на год и больше. Где вендор не публикует прайс, мы пишем «цены по запросу» и не подставляем цифры из чужих обзоров.

Ни один сервис не платил за место в подборке. Порядок разделов не является рейтингом: сначала идёт трекер задач с учётом времени, затем российские мониторинговые системы, в конце зарубежные с оговоркой о доступности.

Шесть критериев отбора, они же колонки сравнительной таблицы:

  • Реестр отечественного ПО и доступность оплаты из России — да, нет или с ограничениями. Проверяли по реестру и официальной странице оплаты. Для госсектора и регулируемых отраслей этот критерий отсекает половину рынка сразу.
  • Тип контроля — мягкий (время и активность), средний (плюс скриншоты), жёсткий (плюс видео экрана, кейлоггер, перехват переписки). Это главный маркер того, какую юридическую подготовку потребует внедрение.
  • Платформы и развёртывание — поддерживаемые ОС, включая отечественные сборки Linux, наличие облака и On-Premise.
  • Прозрачность для сотрудника — видит ли сотрудник данные, собранные о нём: да, частично, нет.
  • Цена за сотрудника в месяц — точная цифра с официальной страницы либо «по запросу», всегда с датой проверки.
  • Управление задачами внутри — есть ли проекты и задачи, чтобы время привязывалось к результату, а не только к активности за ПК.

Цены и состав тарифов сверяли в сентябре 2026 года. Вендоры меняют прайсы и структуру пакетов несколько раз в год, поэтому итоговую сумму по вашему количеству рабочих мест уточняйте у продавца, особенно по локальным версиям: они почти всегда считаются индивидуально.

15 программ для контроля сотрудников и учёта рабочего времени

Shtab

Скриншот личного кабинета сотрудника в системе Shtab с данными об активности и времени работы в приложениях.
Скриншот личного кабинета сотрудника в системе Shtab с данными об активности и времени работы в приложениях.
Таблица с данными об активности сотрудников, включая имена, должности, количество карточек и процент продуктивности.
Таблица с данными об активности сотрудников, включая имена, должности, количество карточек и процент продуктивности.

Российская платформа для управления проектами со встроенным тайм-трекером. Время здесь списывается не на абстрактную активность за компьютером, а на конкретную задачу в канбане или на диаграмме Ганта, и попадает в отчёты по проекту. Скриншоты и показатели активности есть, но включаются отдельно в настройках команды, а не работают по умолчанию.

Страна и реестр ПО: Россия, в реестре отечественного ПО, данные на российских серверах.
Платформы: веб, iOS, Android, десктопное приложение Shtab Tracker для Windows 10 и 11, macOS, Linux, включая Astra Linux и Rosa Linux; есть вариант On-Premise.
Тип контроля: мягкий по умолчанию, средний при включённых скриншотах.
Прозрачность для сотрудника: да, учтённое время и скриншоты сотрудник видит в своём разделе «Активность».
Плюсы:
- Задачи, учёт времени и цели команды живут в одном контуре: канбан с лимитами задач в работе и дорожками, диаграмма Ганта, календарь, матрица приоритетов.
- Учёт рабочего времени по задачам и проектам с таймлайном дня: видно, когда и над какой задачей работал сотрудник и с какого устройства.
- Простой не превращается в фиктивные часы: если сотрудник не взаимодействует с компьютером дольше порога из настроек команды, таймер останавливается, а время простоя в учтённые часы не попадает. Порог по умолчанию 5 минут (документация).
- Гибкие права на отчёты: «все данные», «только свои данные», «нет доступа». Кнопка «Команда» для просмотра чужих показателей доступна только администраторам.
- Реестр отечественного ПО, On-Premise, импорт из Asana, Trello, Jira и ClickUp, открытый API.

Минусы:
- Shtab не классифицирует программы и сайты по продуктивности и не ведёт кейлоггер: если задача именно надзор, потребуется отдельная система.
- Нет фотографии рабочего дня и фиксации опозданий по факту включения компьютера.
- Часть корпоративных функций вроде единого входа и журнала аудита доступна на старших тарифах.

Цены: бесплатно до 5 участников; LITE от 133 ₽, BUSINESS от 273 ₽, MAX от 448 ₽ за участника в месяц; On-Premise по индивидуальному расчёту. Проверено: сентябрь 2026.
Кому подходит: российским командам, где часы конвертируются в деньги: агентства, продуктовые студии, внутренние ИТ-отделы, проектные подразделения.

Практическая деталь, о которой стоит знать до внедрения: активность в приложении и показатель активности для отчётов считаются по разным правилам, первый по интервалам, второй по отдельным секундам (документация). Значит, сравнивать двух сотрудников корректно только по одному и тому же показателю. Смешаете цифры из разных разделов, получите расхождение, которое кто-нибудь обязательно примет за накрутку.

Через три недели учёта видно, какие задачи регулярно съедают вдвое больше плана, какие проекты работают в убыток по трудозатратам и кто перегружен. А вот сценарий, где Shtab бессилен: смена операторов, у которых надо доказать факт присутствия на месте в 9:00 и отсутствие посторонних сайтов. Для этого нужен агент из следующих разделов.

Попробуйте Shtab

Учёт времени по задачам, активность и снимки экрана в Shtab — в том же окне, где команда ведёт работу. 14 дней всех функций бесплатно.

Попробовать Shtab

Kickidler

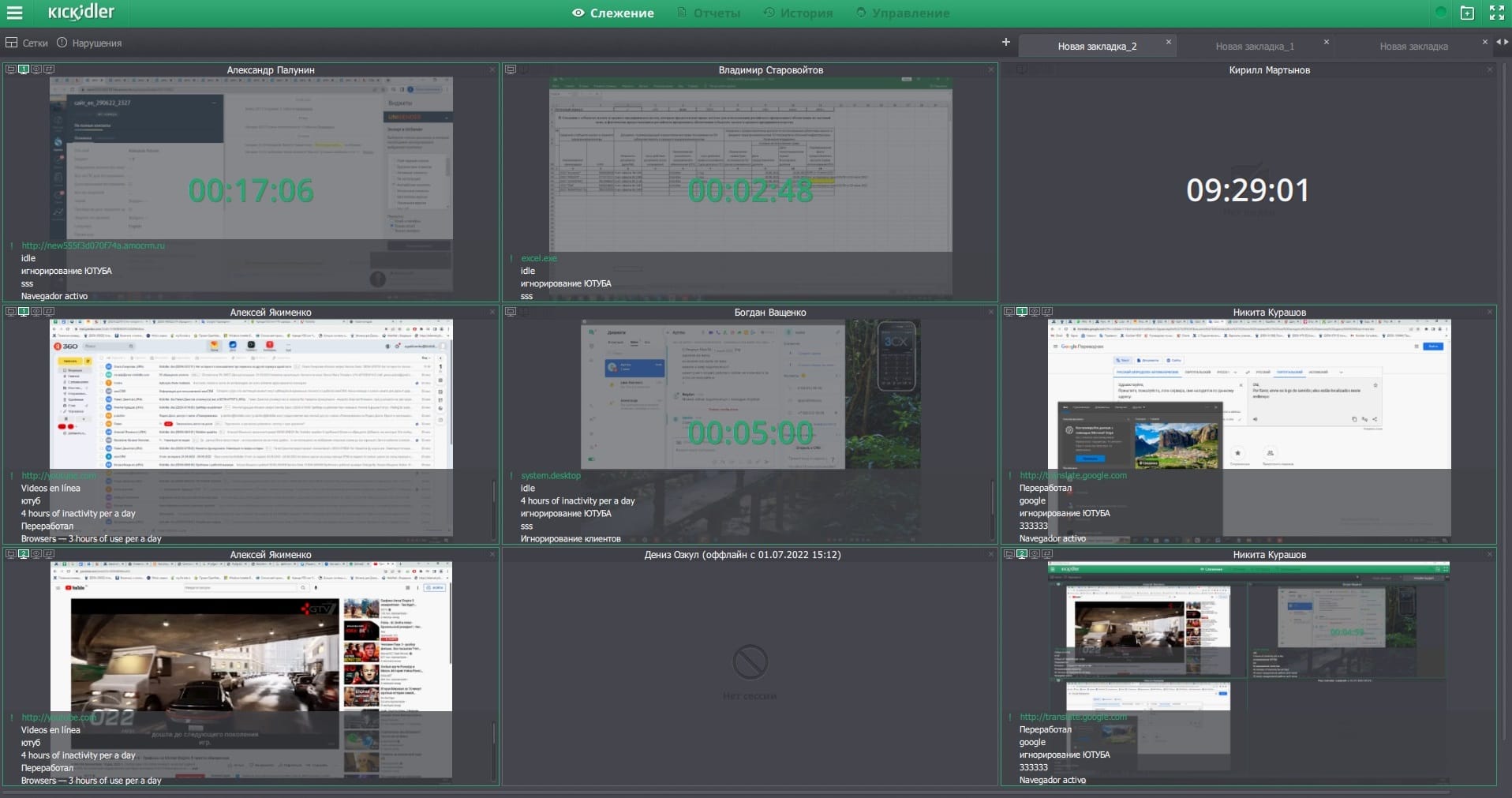

Интерфейс программы Kickidler для мониторинга активности сотрудников в режиме реального времени.
Интерфейс программы Kickidler для мониторинга активности сотрудников в режиме реального времени.

Kickidler делает ставку на картинку: показывает экраны сотрудников онлайн и пишет видео рабочего дня, по которому потом можно покадрово отмотать любой отрезок. Это система про доказательную базу, а не про планирование работы.

Страна и реестр ПО: Россия, в реестре отечественного ПО.
Платформы: агенты для Windows, macOS, Linux; облако или On-Premise; просмотр экранов через отдельное настольное приложение Viewer.
Тип контроля: жёсткий, видео экрана, кейлоггер, удалённое подключение к компьютеру.
Прозрачность для сотрудника: частично, есть модуль самоконтроля, где сотрудник видит свою статистику, но видеозапись и перехват ввода ему не показывают.
Плюсы:
- Онлайн-просмотр экранов и запись видео рабочего дня с поиском по истории.
- Учёт рабочего времени с опозданиями, ранними уходами, простоями и рейтингами продуктивности.
- Автоуведомления руководителю о нарушениях: запуск запрещённых программ, посещение нежелательных сайтов.
- Установка в облаке или на собственном сервере, агенты под три ОС.

Минусы:
- Облачная версия работает только в режиме Time Tracking: видео и онлайн-мониторинг требуют On-Premise.
- Цены на официальной странице не зафиксированы в явном виде, стоимость подгружается калькулятором.
- Viewer — отдельная программа под Windows, полноценного веб-интерфейса для наблюдения нет.

Цены: бесплатная версия на 1 пользователя; в тарифах Time Tracking и Employee Monitoring цена за компьютер в месяц считается калькулятором на сайте. В сторонних каталогах встречается ориентир от 600 ₽ за компьютер в месяц при помесячной оплате, но официального подтверждения этой цифры на странице вендора нет. Скидки 10/20/30/40% при оплате за 3, 6, 12 и 36 месяцев, бессрочная и офлайн-версия по запросу. Проверено: сентябрь 2026.
Кому подходит: колл-центрам, операционным подразделениям и распределённым филиалам, где нужен визуальный контроль и разбор конкретных инцидентов.

Где Kickidler ломается, так это в проектной работе. Видео показывает, что сотрудник четыре часа сидел в редакторе кода, и ничего не говорит о том, продвинулась ли задача. Плюс стоимость владения: полный функционал означает свой сервер, дисковое пространство под видео и администратора, который следит за хранилищем. Считать бюджет только по цене лицензии здесь бессмысленно.

ИНСАЙДЕР

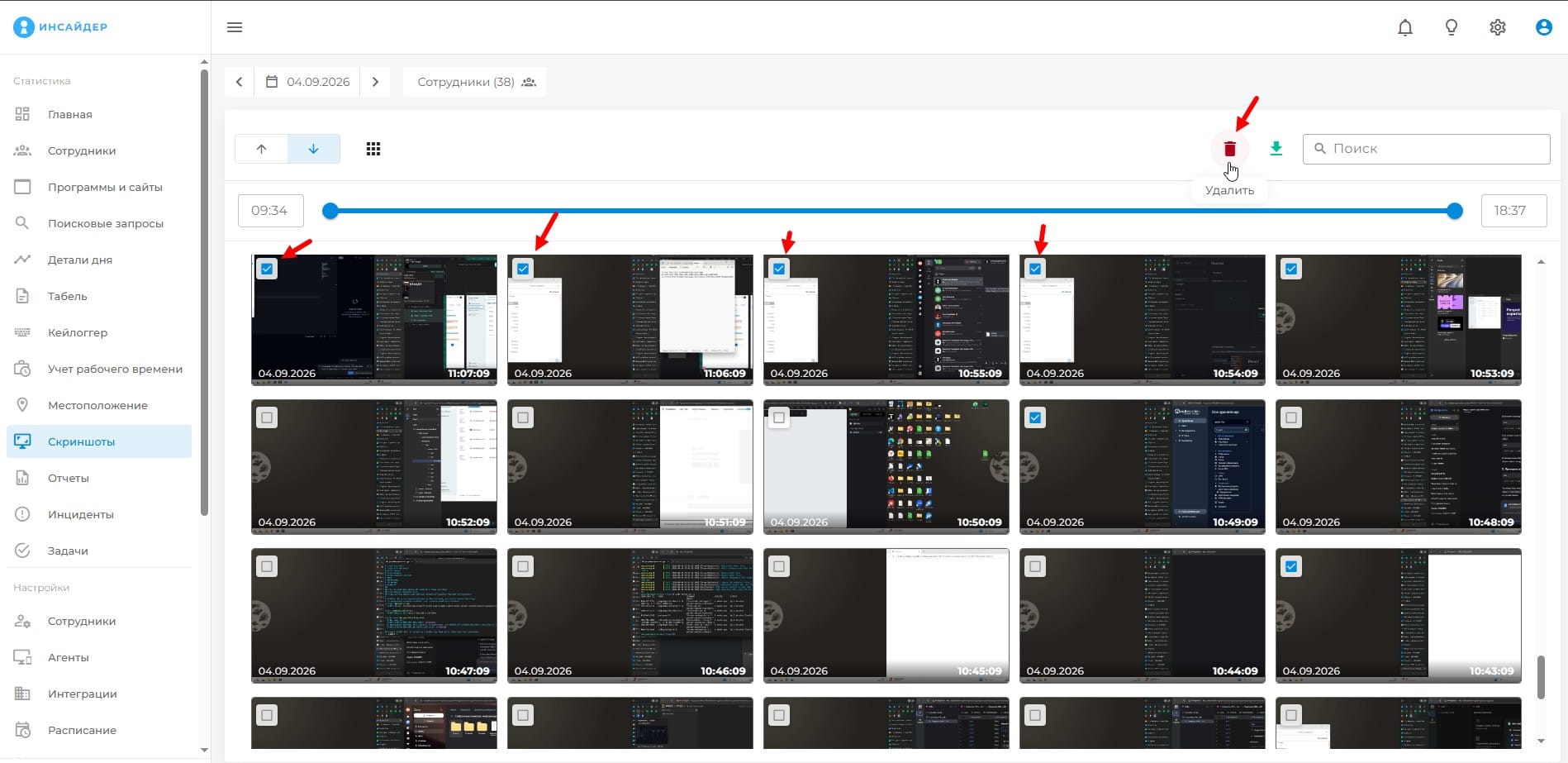

Панель управления скриншотами сотрудников в системе мониторинга ИНСАЙДЕР.
Панель управления скриншотами сотрудников в системе мониторинга ИНСАЙДЕР.

Широкий набор надзорных функций и редкий для этой категории публичный прайс. От остальных ИНСАЙДЕР отличается мобильным направлением: у него есть агент для Android, который снимает экран смартфона и фиксирует геолокацию.

Страна и реестр ПО: Россия, в реестре отечественного ПО.
Платформы: веб-консоль; агенты для Windows, Linux (включая Astra Linux и РЕД ОС), macOS, Android; облако и On-Premise.
Тип контроля: жёсткий, скриншоты, кейлоггер, мониторинг поисковых запросов и мессенджеров.
Прозрачность для сотрудника: нет, данные собираются в интерфейс руководителя.
Плюсы:
- Скриншоты по регламенту, кейлоггер, история поисковых запросов, политики инцидентов с push- и email-уведомлениями.
- Учёт рабочего времени с табелем, опозданиями, ранними уходами, переработками и офлайн-активностью.
- Мобильный агент под Android со снимками экрана и геолокацией, редкость в категории.
- Интеграция с Active Directory и API для выгрузки данных.

Минусы:
- Тарифы продаются пакетами на 20, 60, 100 и 300 агентов: команде из 25 человек придётся брать пакет на 60.
- Одна лицензия соответствует одному рабочему месту, сотрудник с двумя компьютерами занимает две лицензии.
- Кейлоггер и слежение за смартфонами требуют отдельного юридического оформления и ощутимо бьют по доверию в команде.

Цены: в облаке Lite Cloud на 20 агентов от 148 ₽ за сотрудника в месяц при оплате за год (2 976 ₽ в месяц за весь пакет) и 248 ₽ при помесячной оплате; Standard Cloud (60), Expert Cloud (100) и Business Cloud (300) от 95 до 212 ₽ за сотрудника. Коробка: Lite на 20 агентов 28 400 ₽ за год или 56 800 ₽ бессрочно, Business на 300 агентов 290 160 ₽ за год или 580 320 ₽ бессрочно; Enterprise по запросу. Пробный период 14 дней в облаке и 30 дней для коробки. Проверено: сентябрь 2026.
Кому подходит: организациям, которым нужна доказательная база по действиям персонала, включая госструктуры с требованием реестрового ПО. Минимальная закупка — пакет на 20 агентов.

Пакетная модель здесь главный фактор в расчёте бюджета. Реальная цена за сотрудника растёт скачками: 25 человек стоят как 60 агентов, 65 человек как 100. Перед покупкой считайте не текущий штат, а штат через год, иначе через квартал придётся докупать следующий пакет целиком.

Ещё один момент из опыта внедрений: основную волну вопросов от сотрудников вызывает сочетание кейлоггера и мобильного агента. Локальный нормативный акт и уведомление лучше подготовить до установки, а не после.

CrocoTime

Один из немногих в этой выборке, кто сознательно отказался от скриншотов, кейлоггера и перехвата переписки и подаёт это как преимущество. CrocoTime строит фотографию рабочего дня по активным программам и сайтам, считает простои и нарушения графика, а проектный модуль позволяет распределять время по задачам и клиентам с согласованием результатов.

Страна и реестр ПО: Россия, в реестре отечественного ПО.
Платформы: веб-интерфейс; агенты для Windows и OS X по официальным системным требованиям; облако и локальная установка; мониторинг терминальных сессий RDP.
Тип контроля: мягкий, время, программы, сайты, простои, без снимков экрана.
Прозрачность для сотрудника: да, сотрудник видит свою статистику и может отправлять распределение времени на согласование.
Плюсы:
- Автоматический учёт без участия сотрудника: фотография рабочего дня, активные приложения, простои, опоздания, нарушения графика.
- Тайм-трекинг по проектам, задачам и клиентам с автоматическими табелями.
- Отсутствие кейлоггера и скриншотов упрощает оформление контроля по ТК РФ и снижает сопротивление команды.
- Открытый Web API, интеграция с Active Directory, интеграции со СКУД и телефонией для контроля прихода и ухода.

Минусы:
- Агента для Linux нет, официальные требования перечисляют только Windows и OS X.
- Локальная версия продаётся от 10 сотрудников и только по индивидуальному расчёту.
- Без скриншотов и записи экрана система не годится для расследования инцидентов информационной безопасности.

Цены: облако 232 ₽ за сотрудника в месяц при оплате за год (2 784 ₽ в год против 3 480 ₽ без скидки; за два года скидка 40%), пробный период 7 дней. Локальная версия: годовая или бессрочная лицензия по индивидуальному расчёту, от 10 сотрудников, пробный период 14 дней. Проверено: сентябрь 2026.
Кому подходит: бэк-офису, бухгалтерии, колл-центрам и госсектору с требованием отечественного ПО, где нужен объективный табель и анализ загрузки без жёсткого надзора.

CrocoTime занимает промежуточную позицию между надзором и учётом, и это его сильная сторона при согласовании с командой: объяснить сотрудникам сбор данных об активных программах заметно проще, чем скриншоты каждые две минуты. Обратная сторона — низкая доказательная сила. Если задача звучит как «выяснить, кто отправил файл на личную почту», инструмент не поможет: он покажет факт работы в почтовом клиенте и не покажет содержимое.

Bitcop

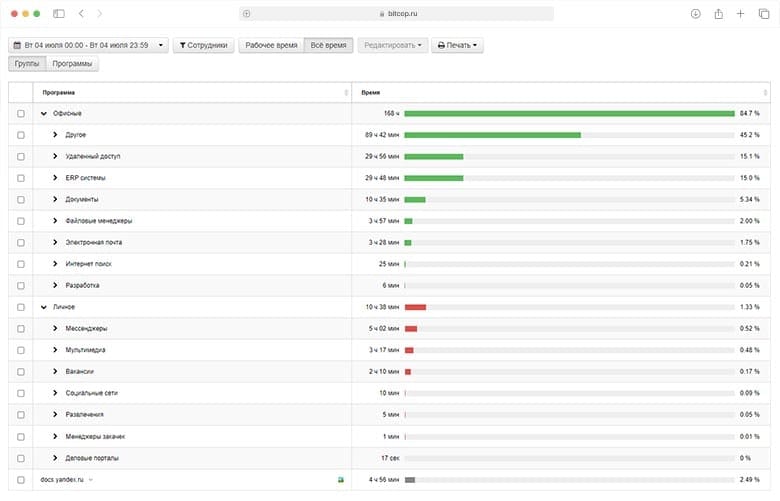

Скриншот веб-интерфейса с аналитикой рабочего времени сотрудников по категориям программ.
Скриншот веб-интерфейса с аналитикой рабочего времени сотрудников по категориям программ.

Одна из самых дешёвых точек входа в автоматический учёт рабочего времени: облако от 168 ₽ за сотрудника в месяц при годовой оплате. Bitcop визуализирует структуру дня, сам раскладывает программы и сайты на продуктивные и непродуктивные и считает опоздания, ранние уходы и переработки.

Страна и реестр ПО: Россия, в реестре отечественного ПО.
Платформы: веб; агенты для Windows, macOS, Linux; облако и Enterprise на своём сервере; установка через Active Directory.
Тип контроля: мягкий, ближе к среднему в зависимости от редакции.
Прозрачность для сотрудника: частично, отчёты предназначены руководителю.
Плюсы:
- Прозрачный прайс за сотрудника в месяц и недорогое облако для малой команды.
- Детальный учёт времени: активность, опоздания, ранние уходы, переработки, трудозатраты по задачам.
- Автоматическая классификация программ и сайтов по продуктивности без ручной настройки словарей.
- Массовая установка агентов через Active Directory, три поддерживаемые ОС.

Минусы:
- В облачных тарифах данные хранятся всего один месяц, для разбора квартальной динамики придётся выгружать отчёты.
- Enterprise продаётся от 10 сотрудников и только годовой подпиской либо бессрочно по запросу.
- Нет функций уровня перехвата переписки и контроля USB, которые есть у Стахановца и Staffcop.

Цены: облако LITE 210 ₽ и PRO 270 ₽ за сотрудника в месяц при помесячной оплате (168 и 216 ₽ при оплате за год); Enterprise на своём сервере 3 300 ₽ за сотрудника в год, минимум 10 сотрудников; Enterprise ∞ (бессрочно) по запросу; пробный период 14 дней. Проверено: сентябрь 2026.
Кому подходит: малому и среднему бизнесу, которому нужен автоматический табель и анализ продуктивности за ПК без тяжёлой системы безопасности.

Месяц хранения в облаке не мелочь. Мониторинг покупают ради сравнения периодов: было-стало, сезон-несезон, до реорганизации отдела и после. С одномесячным окном такие сравнения возможны только при регулярной выгрузке, которую кто-то в компании должен делать по календарю. Если этот процесс не поставить, через полгода у вас будет ощущение контроля и ноль исторических данных.

Стахановец

Комплекс, который правильнее описывать не как тайм-трекер, а как систему защиты информации с кадровой аналитикой. Мониторинг персонала здесь идёт в одном контуре с контролем утечек: перехват почты и мессенджеров, снимки экрана, поведенческие профили, фиксация попыток переслать документы.

Страна и реестр ПО: Россия, заявлено наличие в реестре отечественного ПО; актуальный статус и состав сертификатов проверяйте на официальном сайте перед закупкой.
Платформы: серверная часть и агенты под рабочие станции, локальное развёртывание; перечень поддерживаемых ОС и наличие облачного варианта уточняйте у вендора.
Тип контроля: жёсткий, перехват переписки, снимки экрана, поведенческая аналитика.
Прозрачность для сотрудника: нет.
Плюсы:
- Контроль каналов утечки данных: почта, мессенджеры, съёмные носители, печать, пересылка файлов.
- Поведенческая аналитика и профили риска, включая признаки поиска новой работы.
- Кадровые отчёты и табель в одном интерфейсе с событиями безопасности.
- Ориентация на крупные организации и госсектор с соответствующей моделью поддержки.

Минусы:
- Избыточен там, где нужен только учёт времени: команда получит систему, которой некому управлять.
- Внедрение требует компетенций информационной безопасности и полноценного юридического оформления.
- Объём собираемых данных повышает требования к серверу, хранилищу и правилам доступа к архиву.

Цены: публичного прайса на официальном сайте нет, стоимость по запросу и зависит от набора модулей и числа рабочих мест; заявлен бесплатный пробный период. В сторонних каталогах встречаются ориентиры около 700 ₽ за рабочее место в месяц, но это не официальная цена вендора. Проверено: сентябрь 2026.
Кому подходит: крупному бизнесу, банкам, производствам и госорганизациям, где мониторинг сотрудников — часть задачи по снижению риска утечек, а не способ посчитать часы.

Покупка такой системы почти всегда начинается не в HR, а в службе безопасности, и это правильный порядок. Если инициатор — руководитель отдела, которому «хочется понимать, кто чем занят», результат предсказуем: развёрнутый комплекс с перехватом переписки, который никто не читает, и команда, узнавшая об этом из слухов. Прежде чем смотреть демо, ответьте, кто будет ежедневно работать с инцидентами и по какому регламенту.

Staffcop Enterprise

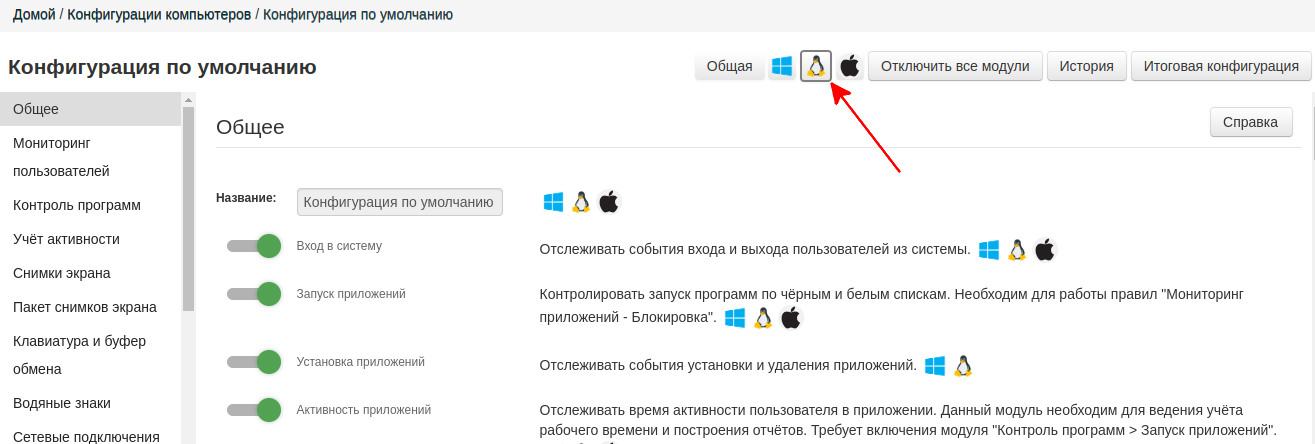

Скриншот интерфейса настроек мониторинга в системе Staffcop Enterprise.
Скриншот интерфейса настроек мониторинга в системе Staffcop Enterprise.

Российское решение, где контроль действий пользователей нужен для расследования инцидентов внутренней безопасности. Ставится только локально, серверная часть построена на Linux, аналитика событий гибкая: можно собирать срезы по пользователям, каналам передачи данных и типам событий.

Страна и реестр ПО: Россия, заявлено наличие в реестре отечественного ПО, сверяйте актуальную запись перед закупкой.
Платформы: серверная часть на Linux, только On-Premise; агенты для Windows, Linux и macOS, включая отечественные сборки, точный перечень версий уточняйте в документации.
Тип контроля: жёсткий, перехват, теневое копирование, снимки экрана, контроль устройств.
Прозрачность для сотрудника: нет.
Плюсы:
- Гибкая аналитика событий с конструктором отчётов и графом связей между пользователями.
- Контроль каналов утечки: съёмные носители, почта, мессенджеры, облачные хранилища, печать.
- Сильная поддержка Linux, в том числе на стороне сервера, подходит для инфраструктуры без Windows Server.
- Автоматический табель и учёт рабочего времени как побочный продукт сбора событий.

Минусы:
- Управления задачами и проектами нет, как трекер это решение бесполезно.
- Требует выделенного сервера и администратора, облачного варианта нет.
- Мониторинг переписки требует отдельной правовой процедуры и согласований.

Цены: публичного прайса нет, лицензирование по числу агентов, стоимость по запросу; доступна демонстрация и пробная версия. Проверено: сентябрь 2026.
Кому подходит: службам информационной безопасности в компаниях, где есть требование держать данные и сервер внутри периметра, а контроль сотрудников нужен для расследований.

Модель лицензирования отличается от Стахановца порядком расчёта: здесь считают агентов, установленных на рабочие места, а не набор функциональных модулей. Объём собираемых данных не меняет цену лицензии, зато напрямую влияет на требования к серверу. Это важная деталь при планировании бюджета: экономия на лицензиях легко уходит в стоимость дисков и резервного копирования, потому что срок хранения событий и теневых копий вы определяете сами, ограничением остаётся только объём хранилища. Пакетов «на 20 или 60 мест», как у ИНСАЙДЕРа, здесь нет: минимальный объём закупки и стоимость агента обсуждаются с вендором.

Разница между Staffcop и HR-мониторингом хорошо видна по вопросам, на которые система отвечает: не «сколько человек работал», а «кто и когда обращался к этому документу и что с ним делал». Если таких вопросов в компании не возникает, стоимость владения не оправдается. Выделенный сервер, администратор с компетенциями по Linux и регламент реагирования на инциденты стоят дороже самих лицензий.

CleverControl

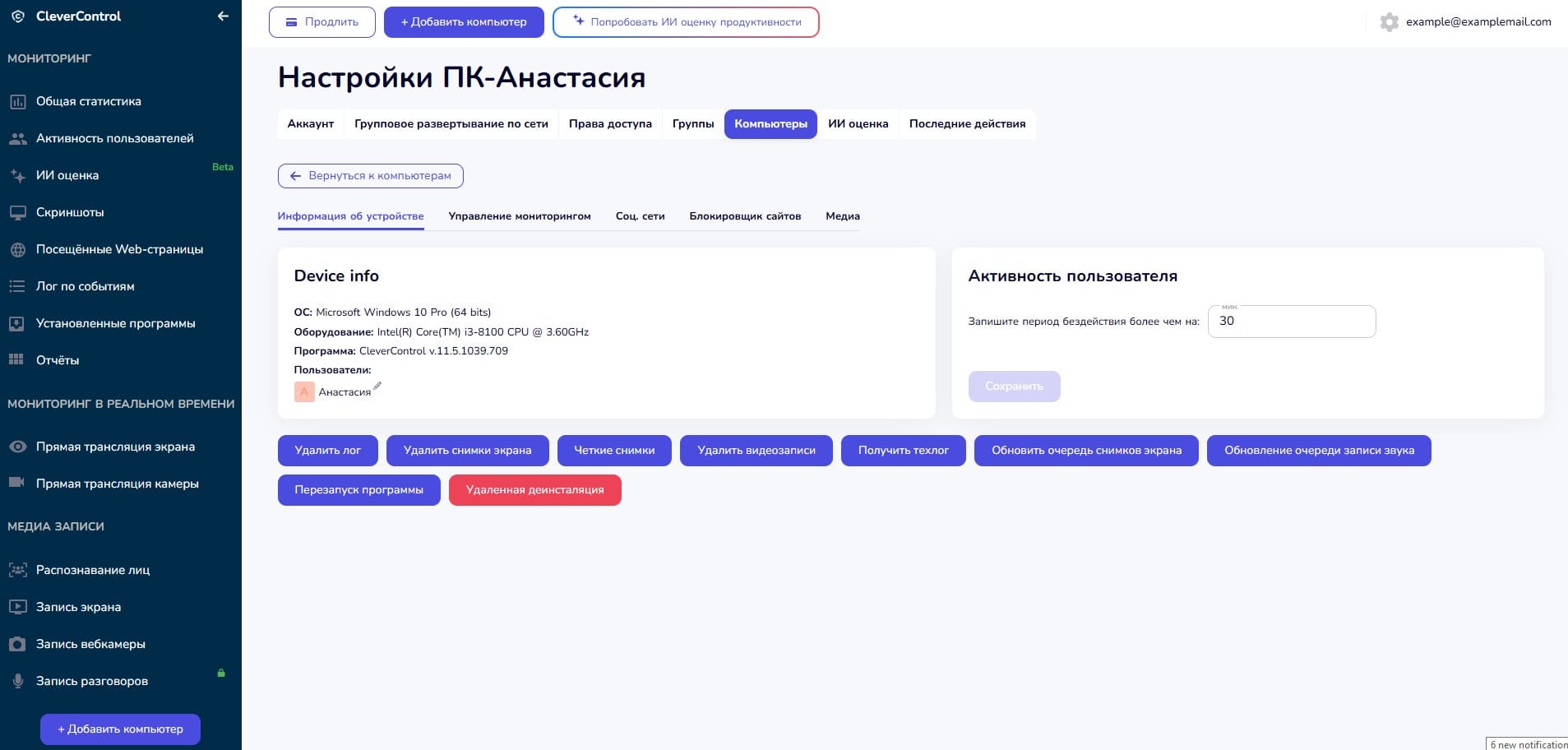

Скриншот веб-интерфейса системы мониторинга CleverControl с настройками компьютера пользователя.
Скриншот веб-интерфейса системы мониторинга CleverControl с настройками компьютера пользователя.

Облачный мониторинг с быстрым старом: агент ставится на компьютер, данные сразу идут в веб-кабинет, разворачивать сервер не нужно. От тяжёлых комплексов отличается ставкой на аудио- и видеофиксацию: запись экрана, просмотр в реальном времени, снимки с веб-камеры.

Страна и реестр ПО: зарубежная разработка с русскоязычной версией сервиса, в реестре отечественного ПО отсутствует, статус оплаты проверяйте перед покупкой.
Платформы: веб-кабинет; агенты для Windows и macOS; облако, для корпоративных сценариев заявлена локальная установка, детали уточняйте у вендора.
Тип контроля: жёсткий, запись экрана, просмотр онлайн, веб-камера, кейлоггер.
Прозрачность для сотрудника: нет, интерфейс рассчитан на руководителя.
Плюсы:
- Просмотр экранов в реальном времени и запись видео без развёртывания собственного сервера.
- Скриншоты, история программ и сайтов, поисковые запросы, переписка в мессенджерах.
- Снимки с веб-камеры и запись звука с микрофона для сценариев, где нужна фиксация присутствия.
- Быстрый старт: работоспособная конфигурация настраивается за один день.

Минусы:
- Данные хранятся в облаке вендора, для компаний с требованием хранить информацию в России это блокирующий фактор.
- В реестре отечественного ПО нет, в госзакупках не проходит.
- Нет задач и проектов: трудозатраты по работам посчитать нечем.
- Оплата зарубежному юрлицу, доступность способов платежа из России требует проверки.

Цены: тарификация за компьютер с оплатой за месяц или год, заявлена бесплатная версия с ограниченным набором функций; актуальные суммы и доступные способы оплаты сверяйте на официальном сайте. Проверено: сентябрь 2026.
Кому подходит: небольшим компаниям, которым нужен визуальный контроль нескольких рабочих мест без сервера, администратора и долгого внедрения.

Практический смысл CleverControl в скорости: там, где Kickidler требует On-Premise для видео, здесь достаточно установить агент и открыть браузер. Цена этого удобства — хранение чувствительных записей на стороне зарубежного провайдера, а для российской компании с персональными данными сотрудников это отдельный юридический вопрос. Перед пилотом сценарий стоит согласовать с юристом и с безопасностью, а не только с руководителем отдела.

Hubstaff

Зарубежный сервис учёта времени с мониторингом, один из немногих в выборке, кто всерьёз занимается выездными сотрудниками: помимо активности за компьютером он отслеживает перемещения через GPS и геозоны. Оговорка обязательна: в реестре отечественного ПО сервиса нет, оплата из России затруднена.

Страна и реестр ПО: США, в реестре отечественного ПО нет, оплата из России с ограничениями.
Платформы: веб, Windows, macOS, Linux, iOS, Android, расширение для браузера.
Тип контроля: жёсткий, скриншоты, уровень активности, GPS-трекинг.
Прозрачность для сотрудника: частично, сотрудник видит свои часы и уровень активности, состав видимых данных зависит от настроек компании.
Плюсы:
- GPS и геозоны с автоматическими отметками прихода и ухода на объекте, чего нет у российских решений подборки.
- Скриншоты и уровень активности с настраиваемой частотой, отчёты по простоям.
- Расчёт выплат по отработанным часам и разным ставкам, включая подрядчиков.
- Интеграции с популярными таск-трекерами и API для выгрузки данных.

Минусы:
- Оплата из России затруднена, официального представительства и рублёвых тарифов нет.
- Данные хранятся за пределами России, в реестре отечественного ПО сервис отсутствует.
- Часть функций доступна только на старших планах, минимальное число мест в тарифах стоит проверять до покупки.

Цены: тарифы за пользователя в месяц с бесплатным пробным периодом и скидкой при годовой оплате; актуальные суммы, минимальное число мест и способы оплаты уточняйте на официальном сайте. Проверено: сентябрь 2026.
Кому подходит: монтажным и сервисным бригадам, курьерским службам, международному аутсорсу — командам с почасовой оплатой и работой «в поле».

Hubstaff закрывает нишу, которую российские системы почти не трогают: контроль не экрана, а факта присутствия на объекте. Для монтажной бригады это осмысленная метрика, потому что результат измеряется выездами, а не активностью мыши. Для офисной или продуктовой команды из России сервис проигрывает по всем практическим параметрам: оплата, язык, требования к хранению данных, необходимость отдельного трекера задач.

DeskTime

Скриншот дашборда DeskTime с графиками продуктивности и учета рабочего времени.
Скриншот дашборда DeskTime с графиками продуктивности и учета рабочего времени.

Зарубежный автоматический трекер, который считает рабочий день без ручного запуска таймера и выводит сводный показатель продуктивности по программам и сайтам. От жёстких систем отличается упором на самоконтроль сотрудника: приватный режим, напоминания о перерывах и предупреждения о переработках. Оговорка: сервис зарубежный, оплата из России с ограничениями.

Страна и реестр ПО: Латвия, в реестре отечественного ПО нет, оплата из России с ограничениями.
Платформы: веб, Windows, macOS, Linux, iOS, Android.
Тип контроля: средний, активность и продуктивность, скриншоты на старших тарифах.
Прозрачность для сотрудника: да, сотрудник видит свою статистику продуктивности и может включить приватный режим.
Плюсы:
- Автоматический учёт времени без участия сотрудника, включая офлайн-активность с указанием причины.
- Сводный показатель продуктивности по категориям программ и сайтов, рейтинги по команде.
- Напоминания о перерывах и уведомления о переработках, полезные для профилактики выгорания.
- Приватный режим, который сотрудник включает сам, редкая для категории опция.

Минусы:
- Оплата из России ограничена, рублёвых тарифов и локального юрлица нет.
- Задач и проектов уровня канбана внутри нет, трекер работает поверх чужого таск-менеджера.
- Данные хранятся за рубежом, для регулируемых отраслей это блокирующий фактор.

Цены: планы за пользователя в месяц со скидкой при годовой оплате, заявлен бесплатный тариф для одного пользователя и пробный период; состав тарифов, наличие скриншотов на конкретном плане и доступность оплаты проверяйте на официальном сайте. Проверено: сентябрь 2026.
Кому подходит: распределённым коллективам за пределами России, которым нужна мягкая аналитика продуктивности без доказательной базы.

DeskTime хорошо иллюстрирует средний путь: данные собираются автоматически, но сотрудник видит те же цифры, что и руководитель, и может отключить трекинг на личное время. Такой дизайн снижает сопротивление команды, зато делает систему непригодной для расследований: приватный режим означает пробел в данных, который нельзя восстановить.

Timetta

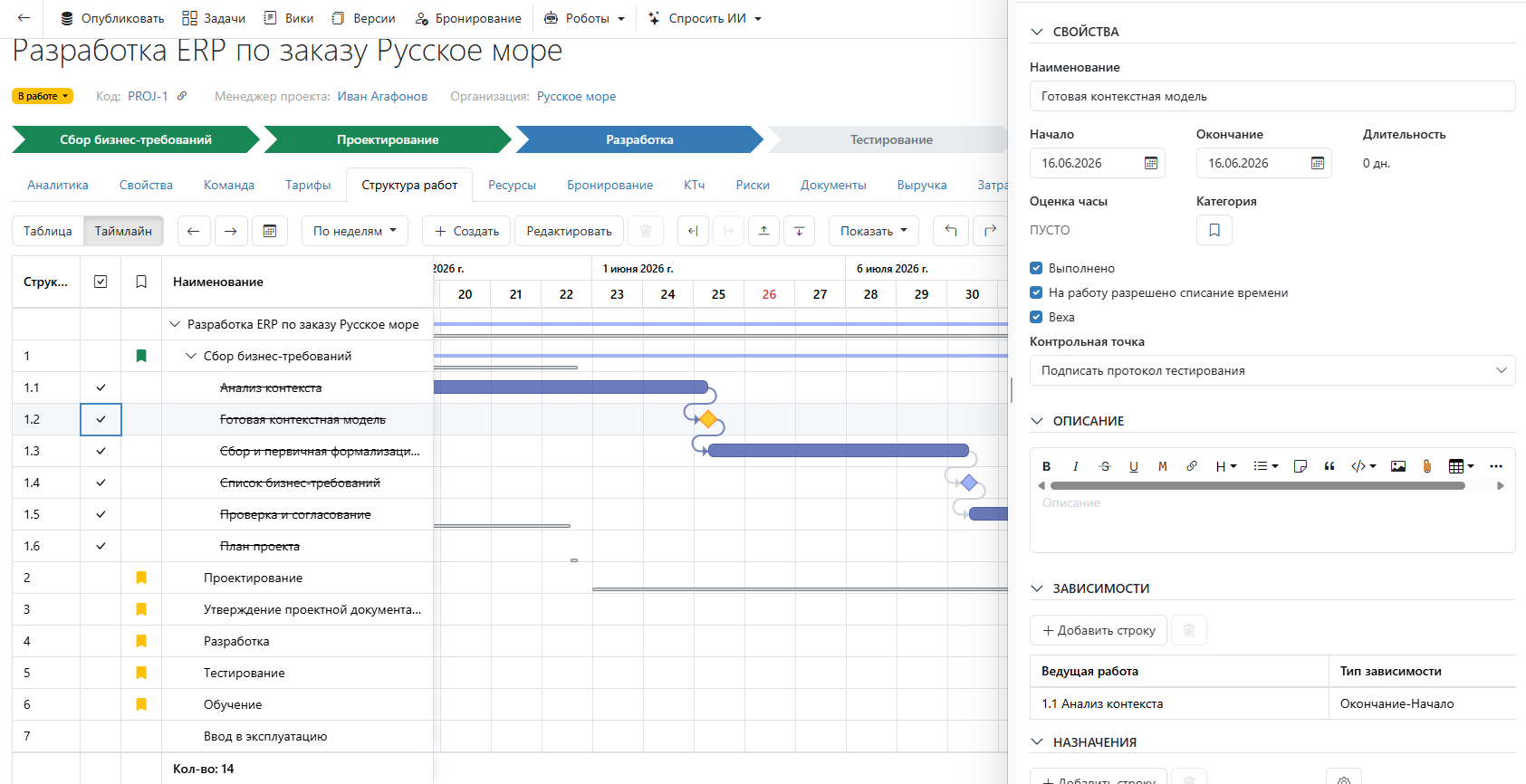

Скриншот интерфейса управления проектами с диаграммой Ганта и настройками задачи.
Скриншот интерфейса управления проектами с диаграммой Ганта и настройками задачи.

Российская платформа таймшитов и планирования загрузки. Здесь нет агента, скриншотов и оценки продуктивности: сотрудник заполняет таймшит по проектам и задачам, руководитель согласовывает часы, а система считает загрузку ресурсов и биллинг проектных работ.

Страна и реестр ПО: Россия, заявлено наличие в реестре отечественного ПО, актуальную запись сверяйте перед закупкой.
Платформы: веб; облако, для корпоративных сценариев заявлено локальное развёртывание, детали уточняйте у вендора.
Тип контроля: мягкий, только заполненные и согласованные часы.
Прозрачность для сотрудника: да, сотрудник вносит данные сам и видит их полностью.
Плюсы:
- Таймшиты с согласованием: руководитель подтверждает или возвращает часы, спорные записи не попадают в отчёт автоматически.
- Планирование загрузки ресурсов и сравнение плана с фактом по проектам и ролям.
- Биллинг проектных часов со ставками, себестоимость и рентабельность проекта.
- Управление отсутствиями и отпусками в том же контуре, API для интеграций.

Минусы:
- Объективного контроля присутствия нет: точность данных равна дисциплине заполнения таймшитов.
- Нет фотографии рабочего дня, опозданий и учёта активности за компьютером.
- Требует выстроенного процесса согласования, без него таймшиты заполняются в последний день месяца задним числом.

Цены: подписка за пользователя в месяц с разными редакциями по функциональности, заявлен пробный период; актуальные суммы уточняйте на официальном сайте. Проверено: сентябрь 2026.
Кому подходит: проектным и консалтинговым компаниям, где часы продаются клиенту и нужна себестоимость работ, а не дисциплинарный контроль.

Timetta отвечает на вопрос, который мониторинговые системы не решают в принципе: сколько стоил проект и какая у него рентабельность по трудозатратам. Ломается сервис там, где нет культуры регулярного заполнения: таймшит, заполненный по памяти за три недели, даёт цифры хуже автоматического агента. Обычно это лечится дисциплиной закрытия недели и тем, что от таймшита зависит счёт клиенту.

Yaware.TimeTracker

Таблица задач в системе управления проектами с данными о времени и стоимости работ.
Таблица задач в системе управления проектами с данными о времени и стоимости работ.

Сразу предупреждение: по данным открытых обзоров сервис прекратил обслуживание клиентов из России и Беларуси в 2022 году, в реестре российского ПО отсутствует, юридическое лицо и банковские реквизиты исполнителя украинские, оплата из России фактически невозможна. Yaware включён в подборку как функциональный ориентир, потому что до сих пор встречается в старых обзорах и вводит читателей в заблуждение.

Страна и реестр ПО: зарубежный сервис, в реестре отечественного ПО нет, покупка из России недоступна.
Платформы: веб-интерфейс; клиенты для Windows, macOS и Linux; Enterprise для локальной установки по запросу.
Тип контроля: средний, активность, скриншоты, снимки с веб-камеры.
Прозрачность для сотрудника: да, сотрудник видит личную статистику и подсказки по продуктивности.
Плюсы:
- Автоматический учёт времени за компьютером и офлайн-дел с оценкой продуктивности по программам и сайтам.
- Скриншоты и снимки с веб-камеры, рейтинги сотрудников, отчёты по опозданиям, автоматический табель.
- Личная статистика для сотрудника снижает эффект наблюдения: он видит те же цифры, что и руководитель.
- Экспорт отчётов в CSV, XLS и PDF, клиенты под три ОС.

Минусы:
- Оплата из России фактически невозможна, в реестре отечественного ПО сервиса нет.
- Период хранения данных в тарифах ограничен 12 месяцами.
- Развитие русскоязычной поддержки для российского рынка не ведётся.

Цены: по данным сайта, «Автоматический учёт времени» 240 ₽, «Анализ продуктивности» 360 ₽, «Повышение продуктивности» 480 ₽ за сотрудника в месяц при оплате за год (300, 450 и 600 ₽ при помесячной оплате), 14 дней бесплатно; Enterprise для локальной установки по запросу. Возможность оплаты из России не подтверждена. Проверено: сентябрь 2026.
Кому подходит: малым и средним удалённым командам за пределами России. Для российской компании в 2026 году это не рабочий вариант.

Функционально Yaware остаётся хорошим примером того, как выглядит мягкий мониторинг с прозрачностью: сотрудник получает свою «фотографию дня» и рекомендации, руководитель сводку по отделу. Именно такой подход стоит воспроизводить на доступных инструментах.

Time Doctor

Один из самых распространённых инструментов контроля распределённых команд, аутсорса и BPO. Считает продуктивность приложений и сайтов с учётом роли сотрудника, делает скриншоты, фиксирует простои и умеет считать выплаты по отработанным часам. Оговорка обязательна: сервиса нет в реестре отечественного ПО, оплата из России возможна зарубежной картой или через реселлера.

Страна и реестр ПО: США, в реестре отечественного ПО нет, оплата из России с ограничениями.
Платформы: веб, Windows, macOS, Linux, Android.
Тип контроля: жёсткий, скриншоты, опционально запись экрана, контроль простоя.
Прозрачность для сотрудника: частично, сотрудник видит свои часы и может удалять отдельные скриншоты в зависимости от настроек компании.
Плюсы:
- Оценка продуктивности приложений и сайтов с рейтингами по ролям, а не единым словарём на всю компанию.
- Скриншоты и контроль простоя с уведомлениями сотруднику о неактивности.
- Графики работы, посещаемость и опоздания для смен и распределённых команд.
- Расчёт оплаты по отработанным часам с выгрузкой в платёжные сервисы.

Минусы:
- Бесплатного плана нет, цены выше, чем у российских решений и Clockify.
- Жёсткий мониторинг требует согласия сотрудников и отдельной политики контроля.
- Мобильное приложение заметно слабее десктопного агента по объёму собираемых данных.

Цены: планы Basic, Standard, Premium и Enterprise с оплатой за пользователя в месяц; 14 дней бесплатно, при годовой оплате два месяца в подарок. Точные суммы на момент проверки подтвердить не удалось, уточняйте на официальном сайте. Проверено: сентябрь 2026.
Кому подходит: аутсорсинговым компаниям, колл-центрам и BPO с удалёнными исполнителями, где оплата идёт по часам и нужен отчёт по каждому.

Time Doctor решает задачу, с которой российские системы справляются хуже: оплата подрядчиков по факту отработанного времени с приложенными доказательствами. Для внутренней команды в РФ он проигрывает по цене, языку интерфейса, поддержке и требованиям к хранению данных.

Clockify

Скриншот дашборда Clockify с диаграммами и списком активности сотрудников.
Скриншот дашборда Clockify с диаграммами и списком активности сотрудников.

Противоположный полюс подборки: учёт времени вообще без агента-надзирателя, скриншотов и оценок продуктивности. Сотрудник запускает таймер или заполняет таймшит, время раскладывается по проектам и клиентам, из этого строятся табели и биллинг. Бесплатный тариф исторически не ограничивает количество пользователей, но актуальные лимиты проверьте перед внедрением.

Страна и реестр ПО: зарубежный сервис, в реестре отечественного ПО нет; доступность оплаты из России проверяйте перед покупкой, для платных планов вероятно потребуется зарубежная карта.
Платформы: веб, десктопные приложения для Windows, macOS и Linux, iOS и Android, режим киоска для отметки прихода и ухода с одного устройства.
Тип контроля: мягкий, только время, без снимков экрана.
Прозрачность для сотрудника: да, сотрудник сам вносит данные и видит их полностью.
Плюсы:
- Бесплатный тариф без ограничения числа участников, редкость на рынке тайм-трекеров.
- Таймшиты, ставки, отчёты по проектам и клиентам, выгрузка для выставления счетов.
- Киоск для отметки начала и конца смены вместо агента на компьютере.
- Импорт данных из других трекеров и интеграции с популярными таск-менеджерами.

Минусы:
- Данные вносит сам сотрудник, объективной проверки присутствия нет.
- Табеля по активности за компьютером и фотографии рабочего дня нет в принципе.
- Управления проектами уровня канбана и диаграммы Ганта нет, задачи придётся вести в другом сервисе.
- Не подходит там, где нужна доказательная база для кадровых или юридических решений.

Цены: бесплатный план с базовым учётом времени; платные тарифы за пользователя в месяц, состав и суммы уточняйте на официальном сайте, доступность оплаты из России ограничена. Проверено: сентябрь 2026.
Кому подходит: агентствам, небольшим командам и фрилансерам, которым нужен учёт часов по проектам без надзора и без бюджета.

Clockify хорошо показывает, что контроль бывает добровольным: команда заполняет таймшиты, потому что от них зависит расчёт с клиентом. Как только цель меняется на проверку дисциплины, сервис перестаёт работать: данные в нём ровно такой точности, какую сотрудник согласился дать.

Toggl Track

Скриншот интерфейса отчетов по времени в системе управления проектами с настройками фильтров и экспорта данных.
Скриншот интерфейса отчетов по времени в системе управления проектами с настройками фильтров и экспорта данных.

Самый аскетичный инструмент подборки: таймер, проекты, теги, отчёты. Toggl Track принципиально отказывается от скриншотов, снимков с камеры и оценок продуктивности, делая ставку на удобство ручного и полуавтоматического учёта. Оговорка: сервис зарубежный, оплата из России может быть недоступна.

Страна и реестр ПО: Эстония, в реестре отечественного ПО нет, оплата из России с ограничениями.
Платформы: веб, Windows, macOS, Linux, iOS, Android, расширения для браузеров.
Тип контроля: мягкий, только время, скриншоты и мониторинг экрана отсутствуют по идеологии продукта.
Прозрачность для сотрудника: да, все записи принадлежат сотруднику и видны ему полностью.
Плюсы:
- Автотрекер на десктопе подсказывает незалогированные интервалы по использованным программам, не передавая их руководителю без подтверждения.
- Проекты, клиенты, ставки и отчёты о рентабельности с выгрузкой в CSV, XLSX и PDF.
- Интеграции с десятками таск-трекеров и API, удобно надстраивать поверх существующего процесса.
- Бесплатный план для небольших команд, лимиты проверяйте на сайте.

Минусы:
- Никаких доказательств присутствия: для дисциплинарных задач сервис бесполезен по замыслу.
- Задач и планирования уровня канбана и Ганта нет, нужен отдельный таск-менеджер.
- Оплата из России затруднена, данные хранятся за рубежом, в реестре ПО сервиса нет.

Цены: бесплатный план для небольших команд; платные тарифы за пользователя в месяц со скидкой при годовой оплате, актуальные суммы и доступные способы оплаты сверяйте на официальном сайте. Проверено: сентябрь 2026.
Кому подходит: дизайн- и разработческим командам, консультантам и фрилансерам, которым нужен точный учёт часов по клиентам при полном отсутствии надзора.

Toggl Track полезен как точка отсчёта в разговоре о границах контроля: он показывает, сколько управленческой информации можно получить вообще без агента на компьютере. Для российской команды практическое препятствие не в функциях, а в оплате и хранении данных за рубежом, поэтому чаще выбирают локальный аналог с теми же принципами учёта по задачам.

Сравнение программ для контроля сотрудников: таблица

Учёт задач против надзора: два полюса подборки

КритерийShtabKickidler
Реестр отечественного ПОДаДа
Тип контроляМягкий (средний при скриншотах)Жёсткий: видео, кейлоггер
Прозрачность для сотрудникаДа, видит свою активностьЧастично, видео не показывают
Управление задачами внутриКанбан, Gantt, целиОтсутствует
Цена за сотрудника в месяцОт 133 ₽По запросу

Читать таблицу удобнее справа налево. Сначала посмотрите на колонку «Задачи и проекты внутри»: там всего несколько «есть» и одно «частично». Это и есть главная развилка бюджета. Мониторинговая система не заменит трекер задач, поэтому у вас либо два инструмента и две подписки, либо один инструмент и осознанный отказ от части контроля.

Вторая колонка для быстрого отсева — реестр ПО и доступность оплаты. Для госсектора, банков и компаний с требованием хранить данные в России зарубежные сервисы выпадают сразу, независимо от функций.

Третья по важности — прозрачность для сотрудника. Именно она определяет, придётся ли объяснять команде появление агента постфактум или можно построить открытый процесс с самого начала.

Сервис Реестр ПО / оплата из РФ Тип контроля Платформы и развёртывание Прозрачность для сотрудника Цена за сотрудника в месяц Задачи и проекты внутри
Shtab Да / да Мягкий, средний при включённых скриншотах Веб, iOS, Android, трекер для Windows/macOS/Linux, Astra, Rosa; облако и On-Premise Да 0 ₽ до 5 участников, далее 133–448 ₽ Есть
Kickidler Да / да Жёсткий (видео, кейлоггер) Windows, macOS, Linux; облако и On-Premise Частично Калькулятор на сайте; в каталогах от 600 ₽ Нет
ИНСАЙДЕР Да / да Жёсткий (скриншоты, кейлоггер) Windows, Linux (Astra, РЕД ОС), macOS, Android; облако и On-Premise Нет 95–248 ₽ в зависимости от пакета Нет
CrocoTime Да / да Мягкий (без скриншотов) Windows, OS X, RDP; облако и On-Premise Да 232 ₽ при годовой оплате Частично (проектный тайм-трекинг)
Bitcop Да / да Мягкий Windows, macOS, Linux; облако и On-Premise Частично 168–270 ₽ Нет
Стахановец Да / да Жёсткий (перехват переписки) Локальное развёртывание, агенты на рабочие станции Нет По запросу Нет
Staffcop Enterprise Да / да Жёсткий (перехват, контроль устройств) Сервер на Linux, только On-Premise; агенты Windows, Linux, macOS Нет По запросу Нет
CleverControl Нет / с ограничениями Жёсткий (запись экрана, веб-камера) Windows, macOS; облако, локально по запросу Нет По прайсу вендора за компьютер Нет
Hubstaff Нет / с ограничениями Жёсткий (скриншоты, GPS) Веб, Windows, macOS, Linux, iOS, Android Частично Тарифы на сайте в валюте Нет
DeskTime Нет / с ограничениями Средний (активность, скриншоты на старших планах) Веб, Windows, macOS, Linux, iOS, Android Да Тарифы на сайте в валюте Нет
Timetta Да / да Мягкий (таймшиты) Веб; облако, локально по запросу Да По прайсу вендора за пользователя Есть
Yaware.TimeTracker Нет / нет Средний (скриншоты, веб-камера) Веб, Windows, macOS, Linux Да 240–480 ₽ по прайсу, оплата из РФ недоступна Нет
Time Doctor Нет / с ограничениями Жёсткий (скриншоты, простой) Веб, Windows, macOS, Linux, Android Частично Тарифы на сайте, суммы не подтверждены Нет
Clockify Нет / с ограничениями Мягкий (только время) Веб, десктоп, мобильные, киоск Да Бесплатный план, платные по прайсу Нет
Toggl Track Нет / с ограничениями Мягкий (только время) Веб, десктоп, мобильные, расширения Да Бесплатный план, платные по прайсу Нет

Все цены проверены в сентябре 2026 года по официальным страницам вендоров и меняются без предупреждения.

Почему больше контроля не равно больше результата

Активность мыши и реальный вклад в результат — не одно и то же.
Активность мыши и реальный вклад в результат — не одно и то же.

Вендоры охотно публикуют кейсы с процентами. The Human Capital после внедрения системы мониторинга заявляет рост производительности на 35% и показатель эффективности процессов 92% (We360.ai). Компания Amiee Lynn после установки Activity Monitor отказалась от найма сотрудника со стоимостью 50 000 долларов в год (SoftActivity).

Мы приводим эти цифры без независимой проверки и честно это оговариваем: оба кейса опубликованы самими вендорами на их сайтах как маркетинговые материалы. Методика расчёта не раскрыта, базовая линия неизвестна, контрольной группы нет. Формулировка «рост производительности на 35%» может означать что угодно: от увеличения числа закрытых тикетов до субъективной оценки руководителя. Проверить ссылки на первоисточники можно, а вот проверить сами расчёты нельзя. Такие кейсы годятся как гипотеза для собственного пилота и не годятся как обещание результата.

Обратная сторона считается хуже, зато проявляется быстрее. Есть публичная история, где после введения обязательного контроля через камеру при удалённой работе из компании ушли 23 сотрудника. Посчитайте стоимость замены двадцати трёх человек с учётом найма, онбординга и провала сроков, и сравните с экономией на тех, кто «недостаточно активно двигал мышью». Профессиональное сообщество формулирует это резче: в обсуждениях на r/ExperiencedDevs инструменты контроля за пределами базовых потребностей кибербезопасности называют признаком нездорового управления.

Добавьте регуляторный фон. В 2025–2026 годах давление на неограниченное наблюдение усилилось: требования прозрачной политики, уведомления сотрудников, пропорциональности собираемых данных и отдельного согласия для части инструментов. Отдельный сюжет — утечка самих данных мониторинга. Исследование Northeastern University показало, что все девять изученных платформ делятся персональными данными работников с крупными техкомпаниями и рекламными сетями, а часть умеет отслеживать геолокацию в фоне (Northeastern University). Ирония в том, что система, купленная ради защиты от утечек, сама становится каналом утечки.

Рыночные оценки, которыми любят подкреплять решение о покупке, тоже стоит убрать из аргументации. Российский сегмент решений мониторинга Cognitive Market Research оценивает в 62,59 млн долларов в 2025 году при среднегодовом росте 6%. Глобальные оценки расходятся радикально: 3,89 млрд долларов в 2025 году с ростом до 4,59 млрд в 2026 по данным The Business Research Company, 1,42 млрд в 2025 по Dataintelo и 2,5 млрд в 2026 по Persistence Market Research. Разброс в три раза между отчётами одного года означает, что «рынок растёт» не аргумент при выборе инструмента. Опирайтесь на свой сценарий и свои цифры.

Позиция редакции. Мониторинг закрывает проблему недоверия руководителя. На производительность он влияет только через управленческие решения, которых в такой ситуации обычно нет. Когда руководитель говорит «я не понимаю, чем занята команда», в девяти случаях из десяти в компании нет измеримых критериев результата по задачам: сроки не фиксируются, оценка трудозатрат не ведётся, готовность задачи определяется на словах. Установка агента в такой ситуации даёт красивые графики активности и ноль управленческих решений. Проверьте сначала простую вещь: можете ли вы сегодня назвать, сколько часов ушло на последний завершённый проект и сколько он стоил в зарплатах. Если нет, начинайте с этого, а не с покупки лицензий.

Как выбрать программу под свою команду

Выбор сводится к пяти вопросам. Ответы на них сужают подборку до двух-трёх вариантов быстрее любого сравнения функций.

  1. Что именно нужно доказать или измерить? Нужен табель, фиксация опозданий и дисциплина в смене — смотрите Bitcop, CrocoTime, Kickidler. Нужны трудозатраты по проектам, себестоимость работ и понимание перегрузок — берите таск-трекер с учётом времени: Shtab, Timetta или проектный модуль CrocoTime. Нужны доказательства по инциденту с данными — это Стахановец или Staffcop Enterprise, и разговор начинается со службы безопасности.
  2. Требуется ли реестр отечественного ПО и хранение данных в России? Для госсектора, госзакупок и регулируемых отраслей этот пункт отсекает Yaware, Time Doctor, Clockify, Toggl Track, Hubstaff, DeskTime и CleverControl независимо от их функций. Проверяйте актуальную запись в реестре сами: позиционирование на сайте вендора и реальная запись иногда расходятся.
  3. Облако или свой сервер? Здесь прячутся неприятные детали. У Kickidler видео и онлайн-мониторинг работают только в On-Premise, облако ограничено режимом учёта времени. Bitcop в облаке хранит данные один месяц. Локальные версии CrocoTime и Bitcop Enterprise продаются от 10 сотрудников, ИНСАЙДЕР идёт пакетами от 20 агентов, Staffcop требует выделенного Linux-сервера. Свой сервер добавляет к бюджету железо, хранилище и время администратора.
  4. Где граница допустимого контроля? Ориентируйтесь на уровни: только время по задачам, затем активность с программами и сайтами, затем скриншоты, видео и кейлоггер. Каждый следующий уровень требует локального нормативного акта, уведомления сотрудников и письменного согласия там, где это применимо. Оформляйте с юристом, а не по шаблону из интернета. Отдельно решите вопрос прозрачности: сотрудник должен видеть данные, которые о нём собирают. В Shtab для этого есть раздел «Активность» с личной статистикой, у Yaware и DeskTime персональные отчёты продуктивности. Система, о которой команда узнаёт случайно, разрушает доверие быстрее, чем приносит пользу.
  5. Сколько людей и какой бюджет? Считайте не цену лицензии, а стоимость владения на год: минимальные пакеты, срок хранения данных, стоимость сервера и администратора для локальной версии, время руководителей на разбор отчётов. Команда из 25 человек у ИНСАЙДЕРа платит за пакет на 60 агентов; у Bitcop Enterprise минимум 10 сотрудников и годовая оплата; у CrocoTime локальная версия считается индивидуально. И помните про множитель: две подписки вместо одной означают удвоенное администрирование. О том, как сэкономить на количестве сервисов и собрать стек из двух-трёх вместо десяти, мы писали отдельно.

Три шага на следующую неделю

Три шага на следующую неделю

1
Выберите пилотную командуВозьмите ту команду, где у руководителя больше всего вопросов о загрузке и сроках.
2
Сравните план и фактПосчитайте план против факта по трём завершённым задачам, используя пробный период сервиса.
3
Примите решение по даннымПробный период обычно длится одну-две недели у облачных сервисов и до месяца у коробочных — этого достаточно, чтобы понять, нужен учёт времени или надзор.

Шаг 1. Запишите одним предложением, какое управленческое решение вы примете по собранным данным: пересмотрите загрузку, посчитаете себестоимость проекта, измените ставку подрядчику, откажетесь от убыточного клиента. Если решения нет, инструмент не нужен, вы покупаете спокойствие, а не аналитику.

Шаг 2. Включите учёт времени по задачам на одной команде на две-три недели. Без агентов, скриншотов и объявлений о контроле: просто таймер на задачах и сравнение плана с фактом. В большинстве случаев этого хватает, чтобы увидеть, где уходят часы.

Шаг 3. Если после пилота у вас остался вопрос «чем занят сотрудник», а не «что сделано», только тогда рассматривайте надзорную систему. Начните с политики контроля и уведомления сотрудников, затем берите пробный период: 7 дней у CrocoTime, 14 у Bitcop, ИНСАЙДЕРа и Time Doctor, 30 дней для коробочных версий.

Вопросы и ответы

Вопросы и ответы

Как отслеживать время работы сотрудников?

Три способа: автоматический сбор агентом на компьютере (CrocoTime, Bitcop), таймер на задаче, привязывающий часы к работе (Shtab, Clockify), и ручной табель с согласованием (Timetta).

Какие существуют способы контроля сотрудников?

По опросу РШУ: 47% компаний требуют регулярные отчёты, 43% ведут видеонаблюдение, 19% анализируют рабочие чаты, 17% используют программы мониторинга активности, 13% — тайм-трекеры.

Есть ли программа для контроля сотрудников бесплатно?

Да, но с ограничениями: у Kickidler бесплатная версия на одного пользователя, у Shtab бесплатный тариф покрывает до 5 участников, у Clockify и Toggl Track есть бесплатные планы для учёта времени.

Как контролировать удалённых сотрудников без потери доверия?

Объявите заранее состав собираемых данных, дайте сотруднику доступ к своей статистике и не привязывайте штрафы к проценту активности — от этой практики уже отказались 73% компаний в опросе РШУ.

Законно ли устанавливать программы слежения за компьютером сотрудника?

Контроль допустим на служебном оборудовании, в рабочее время, при наличии локального нормативного акта и уведомления работника. Скрытая установка и перехват личной переписки — зона высокого риска.

Как узнать, что за компьютером следят на работе?
Признаки заметны в системе: незнакомые процессы и службы в диспетчере задач, установленный агент в списке программ, фоновая нагрузка на процессор при простое, корпоративный сертификат в браузере. Формальный путь надёжнее технического: законный контроль не бывает тайным, работодатель обязан уведомить сотрудника и закрепить порядок контроля локальным нормативным актом. Запросите у HR этот документ и своё подписанное уведомление, там должно быть перечислено, какие данные собираются.

Как отслеживать время работы сотрудников?
Есть три способа. Автоматический сбор агентом на компьютере даёт объективную фотографию рабочего дня и табель (CrocoTime, Bitcop). Таймер на задаче привязывает часы к конкретной работе и позволяет считать себестоимость проектов (Shtab, Clockify). Ручной табель с согласованием дешевле всего в настройке и хорошо работает в проектных компаниях (Timetta), но данные в нём ровно такой точности, с какой сотрудник помнит прошлую пятницу. Первый способ отвечает на вопрос о присутствии, второй и третий о трудозатратах.

Какие существуют способы контроля сотрудников?
В том же опросе РШУ 47% компаний ответили, что требуют регулярные отчёты, 43% ведут видеонаблюдение, 19% анализируют активность в рабочих чатах, 17% применяют программы мониторинга активности за компьютером, 13% используют тайм-трекеры. Массовые методы контролируют присутствие и форму отчётности, а программные инструменты пока в меньшинстве. Комбинация из двух-трёх способов работает лучше одного, если у каждого есть своя управленческая цель.

Есть ли программа для контроля сотрудников бесплатно?
Бесплатные варианты существуют, но с ограничениями. У Kickidler бесплатная версия работает на одного пользователя, у Shtab бесплатный тариф покрывает до 5 участников, у Clockify и Toggl Track есть бесплатные планы для учёта времени (проверяйте актуальные лимиты). Полноценного мониторинга штата на 50 человек бесплатно не бывает: агенты, хранение скриншотов и видео стоят денег, и вендоры не отдают это в подарок.

Как контролировать удалённых сотрудников без потери доверия?
Работает прозрачность, а не жёсткость. Объявите заранее состав собираемых данных и срок их хранения, дайте сотруднику доступ к своей статистике, не привязывайте штрафы к проценту активности: от такой практики отказались 73% компаний в опросе РШУ. Оценивайте по закрытым задачам и соблюдению сроков, а данные о времени используйте для разговора о загрузке, а не для наказаний.

Законно ли устанавливать программы слежения за компьютером сотрудника?
Общий ориентир: контроль допустим на служебном оборудовании, в рабочее время, при наличии локального нормативного акта, уведомления работника и обоснованной цели. Скрытая установка и перехват личной переписки — зона высокого риска, особенно на личных устройствах сотрудников. Отдельно оформляются согласия там, где это применимо. Это не юридическая консультация: конкретную политику контроля согласуйте с юристом до закупки лицензий, а не после первого конфликта.

Что в итоге

41% компаний обходятся без цифрового контроля. За этим обычно стоит выбор в пользу измерения результата вместо присутствия, а он требует более зрелого управления, чем установка агента на компьютеры.

Если вам нужна доказательная база, дисциплина в смене или расследование инцидентов с данными, в подборке есть системы с видео, кейлоггером и перехватом переписки: Kickidler, ИНСАЙДЕР, Стахановец, Staffcop, CleverControl. Готовьте под них локальный нормативный акт, сервер и человека, который будет ежедневно работать с отчётами. Если задача другая — понять, куда уходят часы команды, сколько стоит проект и кто перегружен, — начинайте с учёта времени по задачам и наращивайте контроль только под конкретное управленческое решение.

Пробный период есть почти у всех сервисов подборки: у облачных версий это одна-две недели, у коробочных до месяца. Возьмите ту команду, где у вас больше всего вопросов, и посчитайте план против факта по трём завершённым задачам. Дальше решение обычно принимается само.

Читайте также
